Vlada Republike Slovenije je na 182. redni seji dne 09.10.2008 sprejela:
- Poročilo o izvrševanju letnega plana razvoja in obnavljanja avtocest za leto 2007,
ki vam ga pošiljamo na podlagi tretjega odstavka 3.a člena Zakona o družbi za avtoceste v Republiki Sloveniji (Uradni list RS, št. 20/04).
Vlada Republike Slovenije je na podlagi 45. člena poslovnika Vlade Republike Slovenije in na podlagi 235. člena poslovnika Državnega zbora določila, da bodo kot njeni predstavniki na sejah Državnega zbora in njegovih delovnih teles sodelovali:
- mag. Radovan Žerjav, minister za promet,
- dr. Tomaž Vidic, generalni direktor, Ministrstvo za promet,
- dr. Peter Gašperšič, sekretar, Ministrstvo za promet,
- mag. Tomislav Nemec, predsednik uprave DARS d.d.
mag. Božo Predalič
GENERALNI SEKRETAR
PRILOGA: 1
DRUŽBA ZA AVTOCESTE V REPUBLIKI SLOVENIJI
DARS, d.d.
POROČILO O IZVRŠEVANJU
LETNEGA PLANA RAZVOJA IN OBNAVLJANJA
AVTOCEST ZA LETO 2007
CELJE, MAJ 2008
1. UVOD 1
2. RAZVOJ AVTOCEST 2
3. RAZVOJ NAVEZOVALNIH CEST V OKVIRU AVTOCESTNEGA PROGRAMA 63
4. OBNAVLJANJE AVTOCEST 65
5. NOV ELEKTRONSKI CESTNINSKI SISTEM 68
6. SISTEMI ZA NADZOR IN VODENJE PROMETA 68
7. NADOMESTILO ZA OPRAVLJANJE NAROČILA 68
8. STROŠKI FINANCIRANJA 68
9. VIRI SREDSTEV ZA FINANCIRANJE LP ROAC 2007 69
10. POVZETEK FAKTURIRANE REALIZACIJE V LETU 2007 71
11. PREGLED ZGRAJENIH AVTOCEST, HITRIH CEST, PRIKLJUČKOV IN
NAVEZOVALNIH CEST V LETU 2007 72
12. PREGLED PREDVIDENE PORABE PO RESOLUCIJI NPIA (Re NPIA RS)
IN LP ROAC 2007 TER FAKTURIRANE REALIZACIJE V LETU 2007 73
13. PREGLED SKLENJENIH GRADBENIH POGODB IN ANEKSOV TER NJIHOVA
REALIZACIJA PO ODSEKIH V OBDOBJU 1994 – 31.12.2007 74
14. ZAKLJUČEK 75

1. UVOD
Vlada Republike Slovenije je na 113. redni seji, dne 15.03.2007 sprejela Letni plan razvoja in obnavljanja avtocest za leto 2007 na katerega je dal soglasje državni zbor na 27. seji dne 07.05.2007 in je bil objavljen v Uradnem listu RS, št. 45/07. Naloge razvoja in obnavljanja avtocest v letu 2007 je izvajala Družba za avtoceste v Republiki Sloveniji d.d. v skladu z Zakonom o družbi za avtoceste v Republiki Sloveniji (Uradni list RS, št. 20/04-UPB1). Na podlagi navedenega zakona družba letno poroča Državnemu zboru Republike Slovenije o izvrševanju Letnega plana razvoja in obnavljanja avtocest.
DARS d.d. opravlja v imenu in za račun Republike Slovenije naloge v zvezi s prostorskim načrtovanjem in umeščanjem avtocest v prostor in naloge v zvezi s pridobivanjem zemljišč in drugih nepremičnin za potrebe izgradnje avtocest.
V svojem imenu in za račun Republike Slovenije opravlja naloge v zvezi z izgradnjo in obnavljanjem avtocest v Republiki Sloveniji ter opravlja finančni inženiring sredstev, namenjenih za izgradnjo avtocest in odplačilo posojil, najetih za njihovo izgradnjo.
Pričujoče poročilo je izdelano na podlagi 3.a. člena Zakona o družbi za avtoceste v Republiki Sloveniji in skladno s 15. členom Uredbe o enotni metodologiji za pripravo in obravnavo investicijske dokumentacije na področju javnih financ (Uradni list RS, št. 60/2006).
Vsi zneski v poročilu so prikazani z DDV.
V gradivu so uporabljene sledeče kratice in okrajšave:
NPIA RS Nacionalni program izgradnje avtocest v Republike Slovenije (Uradni list RS, št. 50/04)
LP ROAC Letni plan razvoja in obnavljanja avtocest za leto 2007
LPRV AC Letni plan razvoja in vzdrževanja avtocest
POR ROAC Letno poročilo Državnemu zboru RS o izvrševanju Letnega plana razvoja in obnavljanja avtocest, ki ga pripravi DARS d.d.
MOP – DP Ministrstvo za okolje in prostor – Direktorat za prostor
MOP – ARSO Ministrstvo za okolje in prostor – Agencija Republike Slovenije za okolje
MOP – UVN Ministrstvo za okolje in prostor – Urad za varstvo narave
MOP Ministrstvo za okolje in prostor
MzP Ministrstvo za promet
DRSC Direkcija Republike Slovenije za ceste
DLN Državni lokacijski načrt
Uredba o DLN Uredba Vlade RS o državnem lokacijskem načrtu
DPN Državni prostorski načrt
Uredba o DPN Uredba Vlade RS o državnem prostorskem načrtu
IP Investicijski program
GD Gradbeno dovoljenje
PZI Projekt za izvedbo
PGD Projekt za pridobitev gradbenega dovoljenja
PZR Projekt za razpis
PVO Poročilo o vplivih na okolje
PID Projekt izvedenih del
PHO Protihrupne ograje
DIIP Dokument identifikacije investicijskega projekta
2. RAZVOJ AVTOCEST
2.1. PREDHODNA DELA TER PRIPRAVA INVESTICIJSKE IN PROJEKTNE DOKUMENTACIJE
V okviru postopkov pridobitve ustreznih dovoljenj za gradnjo nastopajo pri pripravi ustrezne projektne in prostorske dokumentacije naslednje značilne faze:
- izdelava strokovnih podlag za pripravo pobude za izdelavo DLN oziroma DPN, ki ga ministru, pristojnemu za prostor poda minister, pristojen za promet. Naroča in vodi DARS d.d.;
- izdelava strokovnih podlag za celovito primerjalno študijo vrednotenja variant s predlogom za izbor variante (izdelava idejnih rešitev različnih variant, izdelava gradbeno tehničnega dela vrednotenja variant, izdelava prometnega in prometno ekonomskega dela vrednotenja variant, okoljsko poročilo z izdelano revizijo, razvojno urbanistični elaborat) ter izdelava strokovnih podlag za izdelavo DLN oziroma DPN (izdelava idejnega projekta, poročila o vplivih na okolje, drugih strokovnih podlag). Naroča in vodi DARS d.d.;
- izdelava DLN oziroma DPN obsega celovito primerjalno študijo variant s predlogom za izbor variante, predlog DLN oziroma DPN ter usklajen predlog DLN oziroma DPN. Naroča DARS d.d.. Postopek priprave in sprejemanja DLN oziroma DPN vodi MOP DP.;
- izdelava tehničnih in drugih preveritev za pripravo stališč do pripomb iz javne razgrnitve predloga DLN oziroma DPN, izdelava dopolnitev idejnega projekta, poročila o vplivih na okolje in vseh drugih strokovnih podlag, določenih v programih priprave DLN oziroma sklepih Vlade o pripravi DPN, ki izhajajo iz sprejetih stališč do pripomb iz javne razgrnitve predloga DLN. Naroča in vodi DARS d.d.;
- izdelava investicije in projektne dokumentacije za pridobitev upravnih dovoljenj za gradnjo. Naroča in vodi DARS d.d..
V letu 2007 je bila v pripravi projektna in prostorska dokumentacija za naslednje avtocestne in cestne odseke:

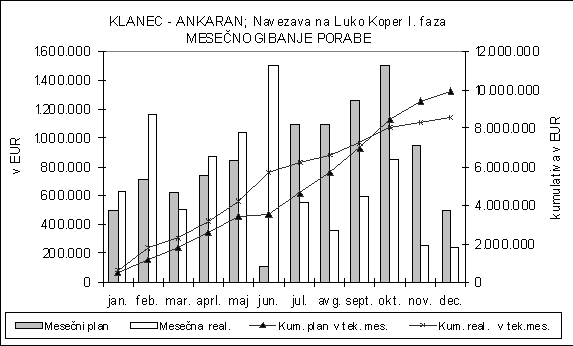

(I.C7.4) Navezava na Luko Koper: II. faza
V obdobju januar - december 2007 so potekale aktivnosti:
- izdelava projektov za PZR, PGD, PZI.
Stanje dokumentacije na dan 31.12.2007:
- izdelani projekti za PZR, PGD, PZI.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- Načrti (projekti) so bili izdelani v letu 2007 in recenzirani koncem leta. Ker popravki po recenziji niso bili dokončani v 2007 se dela niso obračunala.
(I.C11) Jagodje – Lucija
V obdobju januar - december 2007 so potekale aktivnosti:
- izdelava sprememb in dopolnitev strokovnih podlag,
- izdelava dopolnitev PVO,
- izdelava sprememb in dopolnitev DLN.
Stanje dokumentacije na dan 31.12.2007:
- izdelane dopolnitve strokovnih podlag,
- izdelana dopolnitev PVO
- izdelana sprememba in dopolnitev DLN.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- zaradi dodatnih zahtev po spremembah rešitev s strani lokalnih skupnosti in usklajevanja z lokalnimi skupnostmi se je sprejem uredbe o DLN zamaknil v leto 2008.
(I.E4) Naklo – Kranj (priključek Kranj – sever)
V obdobju januar - december 2007 so potekale aktivnosti:
- aktivnosti na navedenem priključku so začasno ustavljene
Stanje dokumentacije na dan 31.12.2007:
- izdelana prometna študija
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti na priključku Kranj – sever so začasno ustavljene

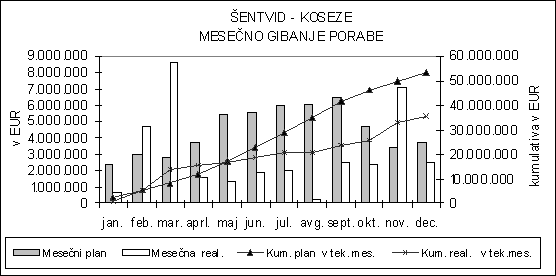

(I.E5.2) Šentvid – Koseze; etapa Stanežiče – Brod
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti priprave DLN so bile zaradi ponovnega vrednotenja variant poteka trase na odseku Stanežiče - Brod v okviru študije variant za odsek Jeprca – Stanežiče začasno ustavljene.
(I.G3.2) Ptuj (Videm) – Markovci
V obdobju januar - december 2007 so potekale aktivnosti:
- izdelava gradbeno tehničnega elaborata študije variant,
- izdelava prometno ekonomskega elaborata študije variant,
- izdelava razvojno urbanističnega elaborata študije variant,
- izdelava študije variant,
- izdelava okoljskega poročila.
Stanje dokumentacije na dan 31.12.2007:
- izdelan gradbeno tehnični elaborat študije variant,
- izdelan prometno ekonomski elaborat študije variant,
- izdelan razvojno urbanistični elaborat študije variant,
- izdelana študija variant s predlogom najustreznejše variantne rešitve,
- izdelano okoljsko poročilo.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo strokovnih podlag, PVO in DLN so se zaradi nestrinjanja lokalnih skupnosti na predstavitev rezultatov študije variant zamaknile v leto 2008.
(I.G3.3) Markovci – Gorišnica
V obdobju januar - december 2007 so potekale aktivnosti:
- odkupovanje zemljišč potrebnih za gradnjo,
- izdelava vodilne mape,
- revizija projektne dokumentacije PGD,
- podpis pogodbe z izvajalcem zaščitnih arheoloških izkopavanj.
Stanje dokumentacije na dan 31.12.2007:
- izdelani so projekti PGD, PZI,
- podana je vloga na MOP za pridobitev gradbenega dovoljenja,
- izdelana je vodilna mapa,
- izdelana je revizija projektne dokumentacije PGD.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- glede na planiran pričetek gradbenih del v letu 2009, ni zamud.
(I.G3.4) Gorišnica – Ormož
V obdobju januar - december 2007 so potekale aktivnosti:
- pridobivanje gradbenega dovoljenja.
Stanje dokumentacije na dan 31.12.2007:
- izdelani so projekti PGD, PZI (nanje je bilo pridobljeno gradbeno dovoljenje).
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- glede na planiran pričetek gradbenih del v letu 2008, ni zamud.
(I.2.1) priključek Brezovica
V obdobju januar - december 2007 so potekale aktivnosti:
- javna razgrnitev in priprava stališč do pripomb,
- dopolnitev študije variant,
- pridobivanje izdelovalcev za geodetske podlage, strokovne podlage, DPN in PVO,
- pridobitev izvajalca za PVO, DPN,
- pričetek izdelave PVO in DPN.
Stanje dokumentacije na dan 31.12.2007:
- izdelana študija variant.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo strokovnih podlag so se zaradi spremembe zakonodaje s področja prostorskega načrtovanja v letu 2007 zamaknile v leto 2008.
DODATNI PROGRAM – avtoceste in hitre ceste, ki niso sestavni del NPIA
(II.B1) Dravograd – Arja vas
V obdobju januar - december 2007 so potekale aktivnosti:
- izdelava gradbeno tehničnega elaborata študije variant,
- izdelava prometno ekonomskega elaborata študije variant,
- izdelava razvojno urbanističnega elaborata študije variant,
- izdelava študije variant,
- izdelava okoljskega poročila.
Stanje dokumentacije na dan 31.12.2007:
- izdelan gradbeno tehnični elaborat študije variant,
- izdelan prometno ekonomski elaborat študije variant,
- izdelan razvojno urbanistični elaborat študije variant.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo študije variant, strokovnih podlag, PVO in DPN so se zaradi dodatnih zahtev po spremembah rešitev s strani lokalnih skupnosti zamaknile v leto 2008.
(II.C1) Postojna/Divača – Pivka
V obdobju januar - december 2007 so potekale aktivnosti:
- pridobitev izdelovalca prometno ekonomskega elaborata študije variant,
- izdelava prometno ekonomskega elaborata študije variant.
Stanje dokumentacije na dan 31.12.2007:
- izdelana prometno ekonomska študija variant.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo gradbeno tehničnega elaborata študije variant, okoljskega poročila in študije variant so se zaradi dopolnjevanja prometno ekonomskega elaborata, ki je osnova za odločitve o variantah, ki gredo v nadaljnje vrednotenje zamaknile v leto 2008.
(II.C1.2) Pivka – Jelšane
V obdobju januar - december 2007 so potekale aktivnosti:
- pridobitev izdelovalca prometno ekonomskega elaborata študije variant,
- izdelava prometno ekonomskega elaborata študije variant.
Stanje dokumentacije na dan 31.12.2007:
- izdelana prometno ekonomska študija variant.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo gradbeno tehničnega elaborata študije variant, okoljskega poročila in študije variant so se zaradi dopolnjevanja prometno ekonomskega elaborata, ki je osnova za odločitve o variantah, ki gredo v nadaljnje vrednotenje zamaknile v leto 2008.
(II.C2.1) Koper – Šmarje
V obdobju januar - december 2007 so potekale aktivnosti:
- javna razgrnitev okoljskega poročila in priprava stališč do pripomb,
- dopolnitev študije variant in okoljskega poročila,
- pridobivanje izdelovalcev za geodetske podlage, strokovne podlage in DPN,
- pridobitev izvajalca za DPN.
Stanje dokumentacije na dan 31.12.2007:
- izdelana študija variant s predlogom najustreznejše variantne rešitve.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo strokovnih podlag in DPN so se zaradi zapletov pridobitve izdelovalca geodetskih podlag zamaknile v leto 2008.
(II.C2.2) Šmarje – Dragonja
V obdobju januar - december 2007 so potekale aktivnosti:
- javna razgrnitev in priprava stališč do pripomb,
- dopolnitev študije variant,
- pridobivanje izdelovalcev za geodetske podlage, strokovne podlage in DPN,
- pridobitev izvajalca za DPN.
Stanje dokumentacije na dan 31.12.2007:
- izdelana študija variant s predlogom najustreznejše variantne rešitve.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- pridobitev izdelovalca geodetskih podlag se je zaradi prevelikega odstopanja ponujenih cen od limitirane vrednosti zamaknilo v leto 2008.
(II.E1.1) Koseze – Kozarje; razširitev v 6-pasovnico
V obdobju januar - december 2007 so potekale aktivnosti:
- priprava stališč do pripomb,
- sprejem stališč.
Stanje dokumentacije na dan 31.12.2007:
- izdelan predlog DLN.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo dopolnitev strokovnih podlag in dopolnitev predloga DLN so se zaradi nesprejetih stališč v zvezi s problematiko bencinskega servisa v območju priključka Brdo, zamaknila v leto 2008.

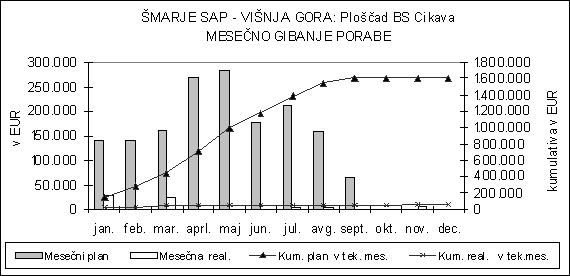

(II.F1.1) Šmarje Sap – Višnja Gora; dograditev oziroma rekonstrukcija druge polovice AC
V obdobju januar - december 2007 so potekale aktivnosti:
- pridobitev izvajalca za prometno ekonomski elaborat študije variant,
- pridobivanje izvajalcev za strokovne podlage in DPN.
Stanje dokumentacije na dan 31.12.2007:
- izdelan DIIP.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo prometno ekonomskega elaborata, strokovnih podlag, študije variant in okoljskega poročila so se zaradi zamika sklepa o pričetku zamaknile v leto 2008.
(II.G1.1) Draženci – Gruškovje
V obdobju januar -december 2007 so potekale aktivnosti:
- dopolnitev študije variant,
- pridobivanje izdelovalcev za geodetske podlage, strokovnih podlag, DPN in PVO,
- pridobitev izvajalcev za geodetske podlage, PVO in DPN,
- pričetek izdelave strokovnih podlag in DPN,
- izdelava geodetskih podlag,
- izdelava elaborata za sprejem začasnega ukrepa za zavarovanje prostora.
Stanje dokumentacije na dan 31.12.2007:
- izdelana študija variant s predlogom najustreznejše variantne rešitve.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti v zvezi z izdelavo strokovnih podlag so se zaradi spremembe zakonodaje s področja prostorskega načrtovanja v letu 2007 zamaknile v leto 2008.
(II.2.2) Jeprca – Stanežiče
V obdobju januar - december 2007 so potekale aktivnosti:
- pridobitev izdelovalcev strokovnih podlag, DPN in PVO,
- izdelava geodetskih podlag,
- izdelava začasnega ukrepa za zavarovanje urejanja prostora,
- pričetek izdelave strokovnih podlag,
- pričetek izdelave predloga DPN,
- pričetek izdelave PVO.
Stanje dokumentacije na dan 31.12.2007:
- izdelane geodetske podlage,
- izdelan začasni ukrep za zavarovanje urejanja prostora.
Realizacija v primerjavi z Letnim planom razvoja in obnavljanja AC:
- aktivnosti so potekale v skladu s planom 2007.
Skupna fakturirana realizacija navedenih del je bila v letu 2007 2.801.524 EUR, kar predstavlja 49% planirane realizacije.
2.2. ODKUPI ZEMLJIŠČ IN DRUGIH NEPREMIČNIN
Za odkupe zemljišč in drugih nepremičnin za odseke, ki se pričnejo graditi po letu 2007 in za katere so bile Uredbe o DLN uveljavljene že v letu 2007, je bilo planirano 3.338.341 EUR, fakturirano pa 958.236 EUR. Razlog za nižjo realizacijo je predvsem v tem, da se odkupi na odseku Jagodje – Lucija, zaradi nesprejetja uredbe o DLN, niso mogli pričeti.
2.3. ODSEKI, NA KATERIH JE BILA V LETU 2007 PREDVIDENA PREDAJA PROMETU
V Letnem planu razvoja in obnavljanja avtocest za leto 2007 je bilo predvideno dokončanje gradnje naslednjih avtocestnih odsekov:
MARIBOR – LENART
LENART – BELTINCI: Lenart – Spodnja Senarska
PESNICA – SLIVNICA: AC Pesnica – Zrkovska cesta
PERAČICA – PODTABOR
ŠENTVID – KOSEZE: Šentvid – Koseze
HAJDINA – ORMOŽ: Hajdina – Ptuj
ŠMARJE SAP – VIŠNJA GORA: Ploščad za bencinski servis Cikava
SLIVNICA – GRUŠKOVJE: Draženci – Gruškovje: pododsek MMP Gruškovje – državna meja
KLANEC – ANKARAN: Ploščad za bencinski servis Bertoki
(I.A1) MARIBOR – LENART, dolžina 7,8km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v novembru 2005.
Rok dokončanja del:
Predviden rok dokončanja del je junij 2008.
Priprave na gradnjo:
Izveden je razpis in podpisana pogodba za izvedbo deviacije in nadvoza. Pričela so se gradbena dela.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2006 je 72.685.137 EUR.
Vrednost vseh sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 3.211.321 EUR.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 75.896.458 EUR.
Izvedena dela:
Na trasi AC od km 0+000 do km 3+400 in od km 3+600 do km 4+600 ter v območju Razcepa Dragučova je izveden BD. V območju Priključka Pernica in na trasi od km 4+600 do km 7+800 je izveden DBM. Na preostalem delu trase od km 3+400 do km 3+600 je izvedena cementna stabilizacija. Deviacije so se izvajale vzporedno z izgradnjo AC. Dela na vseh premostitvenih objektih so končana. Oporni zidovi so končani. Dela na jeklenih varnostnih ograjah in prometni signalizaciji so potekala skladno s terminskimi plani. Izvajale so se ureditve vodotokov in čistilni objekti, prav tako pa prestavitve vodovodov, elektrovodov in telekomunikacijskega omrežja ter protihrupna zaščita. Izvajala se je finalizacija kabelske kanalizacije klica v sili in javne razsvetljave.
V letu 2007 je bilo na navedenem odseku izvedenih 57.500 m3 zemeljskih del, 67.566 m2 voziščnih konstrukcij, 15.469 m2 premostitvenih objektov, 4.107 m2 podpornih zidov, 17.000 m opreme ceste, 1.142 m deviacij, 10.600 m odvodnjavanj ter 11.000 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
V letu 2007 so fizično izvedena vsa planirana dela.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s kreditom EIB in sredstvi pridobljenimi s tujim kreditom.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 4.025.512 | 303.810 | 4.329.322 | 4.255.650 | | | | |
odkupi | 8.842.698 | 4.755.524 | 13.598.222 | 13.366.821 | | | | |
gradnja | 64.707.894 | 29.589.924 | 94.297.818 | 92.693.155 | | | | |
ostalo | 2.027.865 | 4.755.524 | 6.783.389 | 6.667.956 | | | | |
SKUPAJ | 79.603.969 | 39.404.782 | 119.008.751 | 116.983.582 | 86.676.689 | 116.983.583 | 135,0 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (oktober 2004) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 3.734.783 | 3.943.429 | 4.255.650 | 4.026.083 | 107,8 |
odkupi | 11.962.444 | 12.630.733 | 13.366.821 | 12.645.760 | 105,7 |
gradnja | 91.161.835 | 96.254.644 | 92.693.155 | 89.136.605 | 97,8 |
ostalo | 2.900.605 | 3.062.649 | 6.667.956 | 6.308.259 | 217,5 |
SKUPAJ | 109.759.667 | 115.891.455 | 116.983.582 | 112.116.707 | 102,1 |
(1) Investicijski program sklep MzP št. 061-2/2005/20-0032073, datum potrditve, 05.04.2005
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 8.346 | 83.449 | 999,9 | 4.329.322 | 4.025.512 | 93,0 |
odkupi | 208.646 | 462.414 | 221,6 | 13.598.222 | 8.842.698 | 65,0 |
gradnja | 32.486.229 | 32.271.245 | 99,3 | 94.297.818 | 64.707.894 | 68,6 |
ostalo | 133.534 | 589.642 | 441,6 | 6.783.389 | 2.027.865 | 29,9 |
SKUPAJ | 32.836.755 | 33.406.750 | 101,7 | 119.008.751 | 79.603.969 | 66,9 |

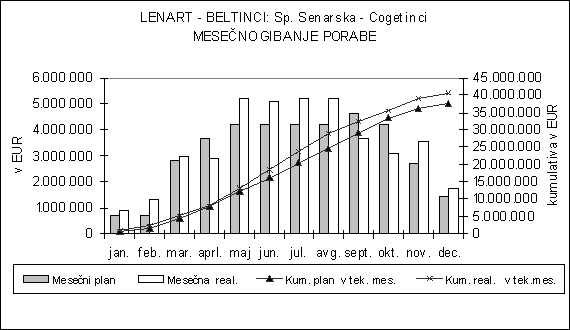

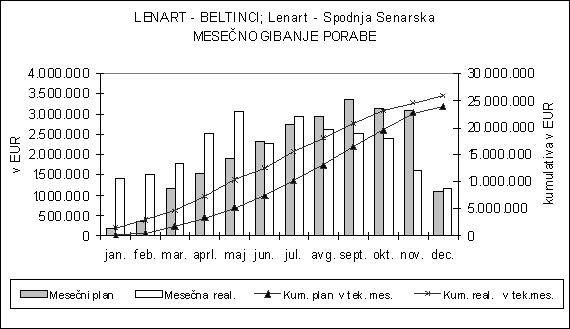

Slika: PLAN IN REALIZACIJA V LETU 2007

(I.A2) LENART – BELTINCI
(I.A2.1) Lenart – Spodnja Senarska, dolžina 7,2 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v marcu 2006.
Rok dokončanja del:
V LPROAC 2007 je predvideni rok predaje 2. etape od km 7,8 do km 10,0 v decembru 2007, 1. etape od km 10,0 do km 15,0 pa v decembru 2008.
Priprave na gradnjo:
Vzporedno z gradnjo so se vršili manjši odkupi.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2006 je 54.800.409 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 54.800.409 EUR.
Izvedena dela:
Na odseku od km 7+800 do km 10+020 so izvedene obrabno zaporne plasti in horizontalna prometna signalizacija. Izvajala se je vertikalna prometna signalizacija in dela na jeklenih varnostnih ograjah. Delno je na trasi AC od km 10+020 do km 15+000 izveden tampon in cementna stabilizacija ter BD. V območju Priključka Sp. Senarska so izvedeni asfalti. Deviacije so se izvajale vzporedno z izgradnjo AC. Dela na vseh premostitvenih objektih so v zaključni fazi. Dela so potekala na ureditvah vodotokov in čistilnih objektih, prav tako so se izvajale prestavitve vodovodov, elektrovodov in telekomunikacijskega omrežja. Izvajala se je kabelska kanalizacija klica v sili in javna razsvetljava.
V letu 2007 je bilo na navedenem odseku izvedenih 207.500 m3 zemeljskih del, 30.000 m2 voziščnih konstrukcij, 8.526 premostitvenih objektov, 3.328 deviacij, 6.000 odvodnjavanj ter 3.000 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Višja realizacija je posledica prilagojene dinamike predvidenemu roku dokončanja del.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s kreditom EIB in sredstvi pridobljenimi s kreditom.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 4.793.560 | 5.284 | 4.798.844 | 4.737.400 | | | | |
odkupi | 5.572.314 | 105.678 | 5.677.992 | 5.605.292 | | | | |
gradnja | 45.307.087 | 11.617.652 | 56.924.739 | 56.195.878 | | | | |
ostalo | 184.662 | 52.839 | 237.501 | 234.460 | | | | |
SKUPAJ | 55.857.623 | 11.781.453 | 67.639.076 | 66.773.030 | 63.311.097 | 66.172.067 | 105,5 | 100,9 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (april 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 1.669.519 | 1.736.747 | 4.737.400 | 4.676.743 | 280,1 |
odkupi | 4.173.797 | 4.341.867 | 5.605.292 | 5.533.522 | 132,6 |
gradnja | 56.121.583 | 58.381.475 | 56.195.878 | 54.039.695 | 96,3 |
ostalo | 1.252.139 | 1.302.560 | 234.460 | 231.458 | 18,5 |
SKUPAJ | 63.217.037 | 65.762.648 | 66.773.030 | 64.481.418 | 102,0 |
(1) Investicijski program sklep MzP št. 061-2/2005/66-0032073, datum potrditve, 13.09.2005
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 12.519 | 68.920 | 550,5 | 4.798.844 | 4.793.560 | 99,9 |
odkupi | 41.729 | 200.879 | 481,4 | 5.677.992 | 5.572.314 | 98,1 |
gradnja | 23.643.799 | 25.487.548 | 107,8 | 56.924.739 | 45.307.087 | 79,6 |
ostalo | 125.188 | 132.741 | 106,0 | 237.501 | 184.662 | 77,8 |
SKUPAJ | 23.823.235 | 25.890.088 | 108,7 | 67.639.076 | 55.857.623 | 82,6 |

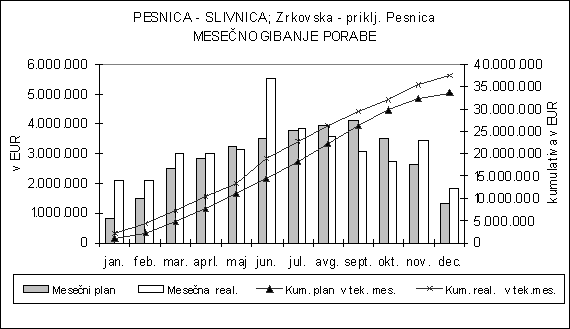

Slika: PLAN IN REALIZACIJA V LETU 2007

(I.B2) PESNICA – SLIVNICA
(I.B2.1) AC Pesnica – Zrkovska cesta, dolžina 6,3 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v juniju 2001.
Rok dokončanja del:
V LPROAC 2007 je predvideni rok predaje prometu za del odseka dolžine 1,0 km v decembru 2007, za del odseka dolžine 5,3 km pa po letu 2008.
Priprave na gradnjo:
Izveden je bil razpis in podpisana pogodba za gradnjo predora Vodole prav tako je bil izveden razpis in podpisana pogodba za širitev rondoja v Pesnici. Pričela so se gradbena dela po obeh pogodbah.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2006 je 124.344.467 EUR.
Vrednost vseh sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 24.753.608 EUR.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 149.098.075 EUR.
Izvedena dela:
Na trasi AC od km 10+847 do km 13+500 so se izvajala gradbena dela na pokritem vkopu Malečnik, premostitvenih objektih in opornih zidovih. Na mostu čez Dravo sta končani obe prekladni konstrukciji. Levi objekt mostu je bil z dnem 25.10.2005 predan za gradbiščni promet. Prav tako je prevozna gradbiščna cesta od Predora Vodole do mostu čez reko Dravo (čez viadukta Vodole I in Vodole II). Na Predoru Vodole so se izvajala dela na centralnem predoru. Na trasi AC od km 14+000 do km 14+500 so se izvajali oporni zidovi. Na trasi AC od km 15+300 do km 17+150, Razcepu Dragučova in Priključnih rampah Pesnica je izveden BD. Izvajala so se dela na jeklenih varnostnih ograjah in protihrupnih ograjah. Deviacije so se izvajale vzporedno z izgradnjo AC. Dela na vseh premostitvenih objektih so v zaključni fazi oz. končana. Dela so potekala na ureditvah vodotokov in čistilnem objektu, prav tako pa so se izvajale prestavitve vodovodov, elektrovodov in telekomunikacijskega omrežja. Dela so potekala na kabelski kanalizaciji klica v sili in javni razsvetljavi.
V letu 2007 je bilo na navedenem odseku izvedenih 487.058 m3 zemeljskih del, 23.222 m2 voziščnih konstrukcij, 22.539 m2 premostitvenih objektov, 112 m izkopa predora, 6.583 m2 podpornih zidov, 7.500 m opreme ceste, 416 m deviacij, 4.300 m odvodnjavanj ter 3.170 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Višja realizacija je posledica relativno mile zime, kar je omogočilo izvajanje del skozi vse leto.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, kreditov / obveznic.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2005 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 5.215.427 | 528.392 | 5.743.819 | 5.679.659 | | | | |
odkupi | 8.136.794 | 4.065.326 | 12.202.120 | 12.065.820 | | | | |
gradnja | 100.733.087 | 79.470.082 | 180.203.169 | 178.190.270 | | | | |
ostalo | 1.849.671 | 1.585.175 | 3.434.846 | 3.396.478 | | | | |
SKUPAJ | 115.934.979 | 85.648.975 | 201.583.954 | 199.332.227 | 199.332.228 | 199.332.228 | 100,0 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (marec 2000) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 11.026.760 | 12.854.955 | 5.679.659 | 3.498.404 | 31,7 |
odkupi | 20.885.714 | 24.348.486 | 12.065.820 | 7.431.980 | 35,6 |
gradnja | 121.517.226 | 141.664.318 | 178.190.270 | 171.353.274 | 141,0 |
ostalo | 5.901.985 | 6.880.512 | 3.396.478 | 2.092.071 | 35,4 |
SKUPAJ | 159.331.686 | 185.748.271 | 199.332.227 | 184.375.729 | 115,7 |
(1) Investicijski program sklep MzP št. 2644-14/00-6 datum potrditve, 21.06.2000
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 0 | 188.087 | - | 5.743.819 | 5.215.427 | 90,8 |
odkupi | 8.346 | 15.319 | 183,5 | 12.202.120 | 8.136.794 | 66,7 |
gradnja | 33.673.160 | 37.029.786 | 110,0 | 180.203.169 | 100.733.087 | 55,9 |
ostalo | 108.496 | 203.241 | 187,3 | 3.434.846 | 1.849.671 | 53,9 |
SKUPAJ | 33.790.002 | 37.436.433 | 110,8 | 201.583.954 | 115.934.979 | 57,5 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.E2) PERAČICA – PODTABOR, dolžina 2,4 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v maju 2005.
Rok dokončanja del:
Smerno vozišče avtoceste Peračica – Podtabor je biol predano prometu 29.11.2007.
Priprave na gradnjo:
Dokončani so bili projekti PZI, ter izdelovali so se projekti PID.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2006 je 26.492.991 EUR.
Vrednost vseh sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 1.327.555 EUR.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 27.820.546 EUR.
Izvedena dela:
Izvajala so se gradbena dela na celotni trasi in vseh objektih. Končana je izvedba vseh objektov in predora na levi polovici. Montirana je potrebna prometna in druga oprema. Izvedena je tudi polovica podvoza.
V letu 2007 je bilo na navedenem odseku izvedenih 11.000 m3 zemeljskih del, 26.500 m2 voziščnih konstrukcij, 5.260 m2 premostitvenih objektov, 50 m izkopa predorov, 2.400 m opreme ceste, 500 m deviacij, 5.000 odvodnjavanj ter 200 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Realizacija v letu 2007 je bila večja od planirane zlasti zaradi ugodnih vremenskih razmer in optimalne organizacije gradbišča.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s kreditom EIB in sredstvi pridobljenimi s tujim kreditom.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2005 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 2.290.449 | 909.551 | 3.200.000 | 3.062.400 | | | | |
odkupi | 267.628 | 232.372 | 500.000 | 478.500 | | | | |
gradnja | 25.833.310 | 24.166.690 | 50.000.000 | 47.850.000 | | | | |
ostalo | 66.162 | 33.838 | 100.000 | 95.700 | | | | |
SKUPAJ | 28.457.549 | 25.342.451 | 53.800.000 | 51.486.600 | 51.617.319 | 51.617.319 | 99,7 | 99,7 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (november 2003) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 673.457 | 748.602 | 3.062.400 | 2.754.997 | 409,1 |
odkupi | 346.508 | 385.171 | 478.500 | 430.468 | 124,2 |
gradnja | 45.588.282 | 50.675.022 | 47.850.000 | 43.046.834 | 94,4 |
ostalo | 1.227.467 | 1.364.427 | 95.700 | 86.094 | 7,0 |
SKUPAJ | 47.835.714 | 53.173.222 | 51.486.600 | 46.318.393 | 96,8 |
(1) Investicijski program sklep MzP št. 061-2/2004/37-0032073, datum potrditve, 04.08.2004
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 0 | 198.298 | - | 3.200.000 | 2.290.449 | 71,6 |
odkupi | 4.173 | 125 | 3,0 | 500.000 | 267.628 | 53,5 |
gradnja | 9.835.829 | 9.999.170 | 101,7 | 50.000.000 | 25.833.310 | 51,7 |
ostalo | 0 | 11.033 | - | 100.000 | 66.162 | 66,2 |
SKUPAJ | 9.840.002 | 10.208.626 | 103,7 | 53.800.000 | 28.457.549 | 52,9 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.E5) ŠENTVID – KOSEZE
(I.E5.1) Šentvid – Koseze, dolžina 3,7 km
Pričetek gradbenih del:
Pričetek gradbenih del je bil v decembru 2003.
Rok dokončanja del:
Predviden rok dokončanja del glavne predorske cevi brez polnega priključka na Celovško cesto je junij 2008.
Priprave na gradnjo:
V letu 2007 je bilo pridobljenih 98% potrebnih zemljišč, pridobljena so vsa potrebna gradbena dovoljenja za dela v teku ter oddana so dela, za izgradnjo predora Šentvid, glavna gradbena dela (trasa+objekti), elektrostrojno opremo predora in izgradnjo I. Faze priključne rampe 2x80m (rudarski del), vodohran, pogonsko centralo in prečnik.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2006 je 141.410.591 EUR.
Vrednost vseh sklenjenih pogodb za gradnjo v letu 2007 je 51.205.565 EUR.
Skupna vrednost vseh sklenjenih pogodb za gradnjo do 31.12.2007 je 192.616.156 EUR.
Izvedena dela:
V letu 2007 so bila izvedena naslednja dela:
- trasa: finalna dela na kabelski kanalizaciji, temeljna tla galerije Šentvid (vključno z odvodnjavanjem) in gradnja manjkajočega dela trase
- predor: do konca meseca maja so bila končana izkopna dela na glavnih predorskih ceveh. V novembru se je pričel izkop 2x80m priključnih ramp in bil izveden do konca leta v obsegu 50%. V tripasovnem delu predora se je izvajala notranja betonska obloga.
V letu 2007 je bilo na navedenem odseku izvedenih 8.000 m3 zemeljskih del, 75,5 m izkopa leve predorske cevi, 80 m izkopa priključne rampe, 100 m opreme cest ter 67 m odvodnjavanj.
Realizacija v primerjavi z LP ROAC:
Glede na to, da je prišlo do sprejetja uredbe o državnem prostorskem načrtu za polni priključek na Celovško cesto šele v avgustu 2007 se je oddaja del za nastavke priključnih cevi, galerije in ostalih objektov predora Šentvid (I. Faza) izvršila šele 21.11.2007, s tem se je večina del premaknila v leto 2008. Na realizacijo je vplivala tudi oddaja del elektrostrojne opreme, ki je bila zaradi vloženih revizij zaključena šele v septembru 2007 s podpisom pogodbe.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s kreditom EIB in sredstvi pridobljenimi s tujim kreditom ter obveznicami.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2007 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 5.850.913 | 2.214.849 | 8.065.762 | 7.733.233 | | | | |
odkupi | 7.992.492 | 8.883.218 | 16.875.710 | 16.179.971 | | | | |
gradnja | 156.347.949 | 94.963.722 | 251.311.671 | 240.950.787 | | | | |
ostalo | 529.495 | 0 | 529.495 | 261.791 | | | | |
SKUPAJ | 170.720.849 | 106.061.789 | 276.782.638 | 265.125.782 | 117.969.894 | 218.670.000 | 224,7 | 121,2 |
V letnem planu razvoja in obnavljanja avtocest za leto 2008 je potrjena nova investicijska vrednost (243.570.000 EUR, stalne cene na dan 31.12.2006).
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (december 2006) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 4.774.100 | 4.774.100 | 7.733.233 | 7.233.233 | 151,5 |
odkupi | 9.380.189 | 9.380.189 | 16.179.971 | 16.179.971 | 172,5 |
gradnja | 158.607.998 | 158.607.998 | 240.950.787 | 240.950.787 | 151,9 |
ostalo | 387.925 | 387.925 | 261.791 | 261.791 | 67,5 |
SKUPAJ | 173.150.212 | 173.150.212 | 265.125.782 | 264.625.782 | 152,8 |
(1) Novelacija investicijski program sklep MzP št. 061-2/2005/71/0032073, datum potrditve, 24.10.2005
Izdelana je novelacija 2 investicijskega programa, ki je v potrditvi na MPZ.
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 1.418.794 | 497.737 | 35,1 | 8.065.762 | 5.850.913 | 72,5 |
odkupi | 2.837.590 | 275.403 | 9,7 | 16.875.710 | 7.992.492 | 47,4 |
gradnja | 48.284.068 | 34.631.095 | 71,7 | 251.311.671 | 156.347.949 | 62,2 |
ostalo | 809.548 | 18.258 | 2,3 | 529.495 | 529.495 | 100,0 |
SKUPAJ | 53.350.000 | 35.422.493 | 66,4 | 276.782.638 | 170.720.849 | 61,7 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.G3) HAJDINA - ORMOŽ
(I.G3.1) Hajdina - Ptuj, dolžina 2,3 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v oktobru 2005.
Rok dokončanja del:
Odsek je bil predan prometu 18.05.2007.
Priprave na gradnjo:
Vršili so se manjši odkupi zemljišč.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2006 je 19.382.857 EUR.
Vrednost sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 800.684 EUR.
Skupna vrednost pogodb in aneksov za gradnjo od začetka gradnje do 31.12.2007 je 20.183.541 EUR.
Izvedena dela:
Na mostu in trasi so zaključena vsa dela.
V letu 2007 je bilo na navedenem odseku izvedenih 25.562 m2 voziščnih konstrukcij, 11.300 m2 premostitvenih objektov, 4.778 m opreme ceste ter 2.935 m odvodnjavanj.
Realizacija v primerjavi z LP ROAC:
Višja realizacija od planirane je posledica odprave zamud, nastalih v letu 2006. Zaradi nespoštovanja tehnološke discipline se je gradnja v začetku avgusta 2006 ustavila. Konec septembra so bile izvedene sanacije in s tem dani pogoji za nadaljevanje gradnje. Zamude, ki so vsled tega nastale, so pogojevale nižjo realizacijo v minulem letu, v letu 2007 pa je bila realizacija posledično višja.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest in sredstvi pridobljenimi s kreditom.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 2.871.296 | 51.450 | 2.922.746 | 2.907.574 | | | | |
odkupi | 3.307.603 | 102.900 | 3.410.503 | 3.392.799 | | | | |
gradnja | 19.860.243 | 9.487.540 | 29.347.783 | 29.195.436 | | | | |
ostalo | 18.388 | 154.350 | 172.738 | 171.842 | | | | |
SKUPAJ | 26.057.530 | 9.796.240 | 35.853.770 | 35.667.651 | 36.640.501 | 35.667.651 | 97,3 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (december 2004) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 860.750 | 905.914 | 2.907.574 | 2.753.358 | 319,9 |
odkupi | 3.006.819 | 3.164.589 | 3.392.799 | 3.212.848 | 106,9 |
gradnja | 28.785.027 | 30.295.396 | 29.195.436 | 28.075.235 | 97,5 |
ostalo | 1.151.399 | 1.211.814 | 171.842 | 162.727 | 14,1 |
SKUPAJ | 33.803.995 | 35.577.713 | 35.667.651 | 34.204.168 | 101,2 |
(1) Investicijski program sklep MzP št. 061-2/2005/10-0032073, datum potrditve, 16.03.2005
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 4.173 | -87 | -2,1 | 2.922.746 | 2.871.296 | 98,2 |
odkupi | 4.173 | 19.166 | 459,3 | 3.410.503 | 3.307.603 | 97,0 |
gradnja | 1.116.854 | 6.146.825 | 550,4 | 29.347.783 | 19.860.243 | 67,7 |
ostalo | 4.799 | 1.600 | 33,3 | 172.738 | 18.388 | 10,6 |
SKUPAJ | 1.129.999 | 6.167.504 | 545,8 | 35.853.770 | 26.057.530 | 72,7 |

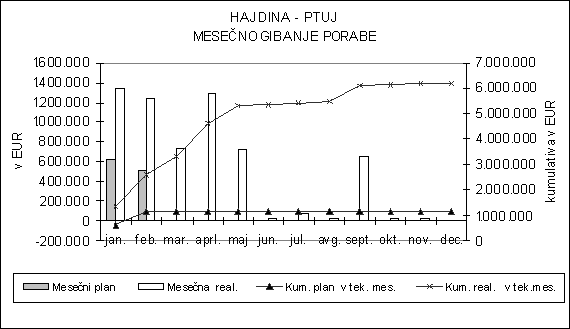

Slika: PLAN IN REALIZACIJA V LETU 2007

(I.F1) ŠMARJE SAP – VIŠNJA GORA
(I.F1.1) Ploščad za bencinski servis Cikava
Pričetek gradbenih del:
V letu 2007 se niso izvajala gradbena dela na odseku.
Rok dokončanja del:
Predviden rok dokončanja del je leta 2009.
Priprave na gradnjo:
V letu 2007 so potekali odkupi zemljišč.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2006 je 3.280.257 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost pogodb in aneksov za gradnjo od začetka gradnje do 31.12.2007 je 3.280.257 EUR.
Izvedena dela:
V obdobju od januarja do decembra 2007 se gradbena dela še niso pričela izvajati.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija od planirane je posledica nepridobljenega zemljišča (pritožba v reševanju na Vrhovnem sodišču), zato ni bilo možno pridobiti gradbenega dovoljenja in uvesti izvajalca v delo.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2007 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 278.764 | 11.000 | 289.764 | 277.818 | | | | |
odkupi | 609.267 | 300.000 | 909.267 | 871.781 | | | | |
gradnja | 0 | 4.050.000 | 4.050.000 | 3.883.030 | | | | |
ostalo | 279 | 170.000 | 170.279 | 163.259 | | | | |
SKUPAJ | 888.310 | 4.531.000 | 5.419.310 | 5.195.888 | 7.959.618 | 5.568.000 | 65,3 | 93,3 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (maj 2004) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 201.273 | 215.955 | 277.818 | 258.929 | 128,6 |
odkupi | 857.737 | 920.306 | 871.781 | 812.510 | 94,7 |
gradnja | 3.543.190 | 3.801.657 | 3.883.030 | 3.619.030 | 102,1 |
ostalo | 259.811 | 278.763 | 163.259 | 152.159 | 58,6 |
SKUPAJ | 4.862.011 | 5.216.681 | 5.195.888 | 4.842.628 | 99,6 |
(1) Investicijski program sklep MzP št. 061-2/2004/36-0032073, datum potrditve, 04.08.2004
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 0 | 0 | - | 289.764 | 278.764 | 96,2 |
odkupi | 483.087 | 59.330 | 12 | 909.267 | 609.267 | 67,0 |
gradnja | 1.064.317 | 0 | 0 | 4.050.000 | 0 | 0,0 |
ostalo | 62.594 | 1 | 0 | 170.279 | 279 | 0,2 |
SKUPAJ | 1.609.998 | 59.331 | 12 | 5.419.310 | 888.310 | 16,4 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(II.G1) SLIVNICA – GRUŠKOVJE
(II.G1.1) Draženci – Gruškovje: pododsek MMP Gruškovje – državna meja, dolžina 0,6 km
Pričetek gradbenih del:
Gradbena dela na odseku so se začela v juniju 2007.
Rok dokončanja del:
Predviden rok dokončanja del je v letu 2008.
Priprave na gradnjo:
Zaključen je razpis za oddajo gradbenih del, podpisana je pogodba za izvedbo in pridobljeno delno gradbeno dovoljenje.
Pogodbeno oddana dela:
V obdobju od 1994 do 31.12.2006 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Vrednost vseh sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 6.125.941 EUR.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 6.125.941 EUR.
Izvedena dela:
Izvajali so se nasipi in izkopi na trasi AC in deviaciji. Izvedena sta prepusta, dela na ostalih prepustih in nadvozu čez AC so potekala skladno s terminskimi plani.
V letu 2007 je bilo na navedenem odseku izvedenih 85.855 m3 zemeljskih del, 700 m2 premostitvenih objektov, 200 m deviacij ter 50 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC
Nižja realizacija od planirane je problem odkupa zemljišča, ki v letu 2007 ni bil rešen.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest in sredstvi pridobljenimi s tujim kreditom.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 323.357 | 191.594 | 514.951 | 514.951 | | | | |
odkupi | 109.820 | 378.672 | 488.492 | 488.492 | | | | |
gradnja | 2.337.126 | 3.989.499 | 6.326.625 | 6.326.625 | | | | |
ostalo | 12.436 | 227.473 | 239.909 | 239.909 | | | | |
SKUPAJ | 2.782.739 | 4.787.238 | 7.569.977 | 7.569.977 | - | 7.569.977 | - | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (junij 2006) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 511.439 | 514.951 | 514.951 | 507.605 | 99,3 |
odkupi | 485.160 | 488.492 | 488.492 | 487.092 | 100,4 |
gradnja | 6.202.032 | 6.244.625 | 6.326.625 | 6.282.625 | 101,3 |
ostalo | 238.273 | 239.909 | 239.909 | 240.395 | 100,9 |
SKUPAJ | 7.436.904 | 7.487.977 | 7.569.977 | 7.517.717 | 101,1 |
(1) Investicijski program sklep MzP št. 012-3/2006/31-0032073, datum potrditve, 02.10.2006
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 104.323 | 73.722 | 70,7 | 514.951 | 323.357 | 62,8 |
odkupi | 417 | 84.983 | 20.379,6 | 488.492 | 109.820 | 22,5 |
gradnja | 4.488.137 | 2.337.126 | 52,1 | 6.326.625 | 2.337.126 | 36,9 |
ostalo | 27.124 | 9.716 | 35,8 | 239.909 | 12.436 | 5,2 |
SKUPAJ | 4.620.001 | 2.505.547 | 54,2 | 7.569.977 | 2.782.739 | 36,8 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.C7) KLANEC – ANKARAN
(I.C7.5) Ploščad za bencinski servis Bertoki
Pričetek gradbenih del:
Gradbena dela se na odseku še niso pričela.
Rok dokončanja del:
Predvideni rok dokončanja del je po letu 2008.
Priprave na gradnjo:
V letu 2007 se je izvajal odkup zemljišč in pridobivalo dovoljenje za gradnjo platoja bencinskega servisa. Zaradi težav pri pridobivanju zemljišč, ter zahtev MOP po pridobitvi »okolje-varstvenega soglasja«, gradbeno dovoljenje ni bilo izdano.
Pogodbeno oddana dela:
V obdobju 1994 – 2006 ni bilo sklenjenih pogodb in aneksov za gradnjo.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Izvedena dela:
Na terenu je izvedena parcelacija zemljišč, izdelan in potrjen parcelacijski elaborat, ter pridobljene pravnomočne parcelacijske odločbe. V teku je odkup zemljišč in pridobivanje dovoljenja za gradnjo (začasno prekinjeno do odločitve ustavnega sodišča glede pobud civilne iniciative).
S koncesionarjem je dosežen dogovor o delitvi stroškov gradnje. Gradnja platoja ni bila pričeta, gradbeno dovoljenje ni bilo pridobljeno.
Realizacija v primerjavi z LP ROAC
Gradnja se v letu 2007 ni začela. Zaradi težav pri pridobivanju zemljišč, ter zahtev MOP po pridobitvi »okolje-varstvenega soglasja«, gradbeno dovoljenje ni bilo izdano. Nerešena so vprašanja glede lokacije bencinskega servisa(civilna iniciativa).
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2005 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 113.235 | 12.657 | 125.892 | 125.892 | | | | |
odkupi | 1.360 | 717.610 | 718.970 | 718.970 | | | | |
gradnja | 0 | 2.094.187 | 2.094.187 | 2.094.187 | | | | |
ostalo | 414 | 77.289 | 77.703 | 77.703 | | | | |
SKUPAJ | 115.009 | 2.901.743 | 3.016.752 | 3.016.752 | 82.032.117 | 3.096.381 | 3,7 | 97,4 |
Opomba: V Resoluciji NPIA je prikazana celotna investicijska vrednost za Navezava na Luko Koper I. in II. faza ter Bencinski servis Bertoki in ne po posameznih etapah.
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (maj 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 126.050 | 126.050 | 125.892 | 126.050 | 100,0 |
odkupi | 714.286 | 714.286 | 718.970 | 714.286 | 100,0 |
gradnja | 2.064.350 | 2.064.350 | 2.094.187 | 2.064.350 | 100,0 |
ostalo | 76.664 | 76.664 | 77.703 | 76.664 | 100,0 |
SKUPAJ | 2.981.350 | 2.981.350 | 3.016.752 | 2.981.350 | 100,0 |
(1) Investicijski program sklep MzP št. 061-2/2005/65-0032073, datum potrditve, 12.09.2005
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 0 | 0 | - | 125.892 | 113.235 | 89,9 |
odkupi | 0 | 526 | - | 718.970 | 1.360 | 0,2 |
gradnja | 209.998 | 0 | 0,0 | 2.094.187 | 0 | 0,0 |
ostalo | 0 | 0 | - | 77.703 | 414 | 0,5 |
SKUPAJ | 209.998 | 526 | 0,3 | 3.016.752 | 115.009 | 3,8 |

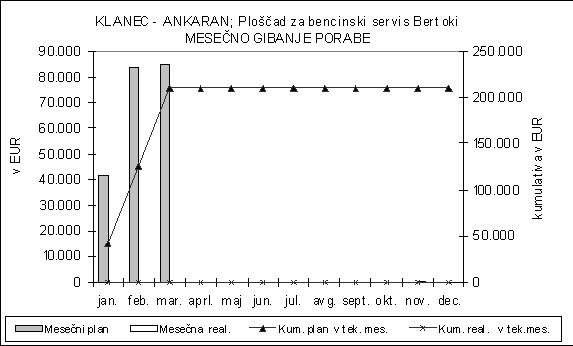

Slika: PLAN IN REALIZACIJA V LETU 2007

2.4. ODSEKI, NA KATERIH SE JE GRADNJA V LETU 2007 NADALJEVALA
LENART – BELTINCI: Spodnja Senarska – Cogetinci
LENART – BELTINCI: Cogetinci – Vučja vas
BELTINCI – PINCE: Beltinci – Lendava
BELTINCI – PINCE: Lendava – Pince

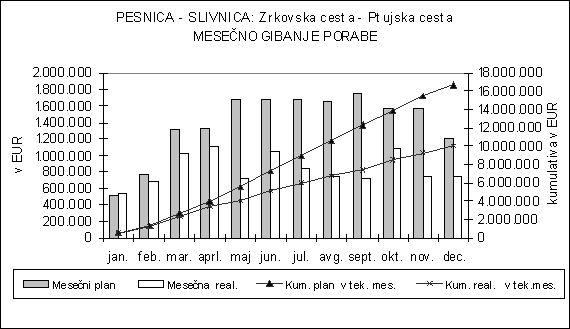

PESNICA – SLIVNICA: Zrkovska cesta – Ptujska cesta

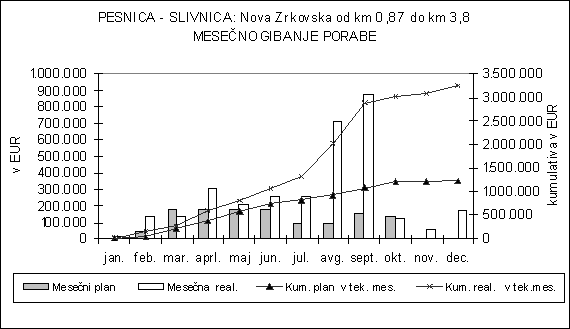

PESNICA – SLIVNICA: Nova Zrkovska cesta od km 0,87 do km 3,80
KLANEC – ANKARAN: Navezava na Luko Koper I. faza
KOPER – IZOLA
RAZDRTO – VIPAVA: Rebernice
VRBA – PERAČICA
HRASTJE – KRONOVO: Lešnica – Kronovo
SLIVNICA – GRUŠKOVJE: Slivnica – Draženci
(I.A2) LENART – BELTINCI
(I.A2.2) Spodnja Senarska – Cogetinci, dolžina 10,0 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v oktobru 2006.
Rok dokončanja del:
Predviden rok dokončanja del je oktober 2008.
Priprave na gradnjo:
Pridobljene so spremembe in dopolnitve delnih gradbenih dovoljenj za traso in objekte na AC od km 15+000 do km 24+490. Vršili so se manjši odkupi med gradnjo.Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2006 je 103.180.674 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 103.180.674 EUR.
Izvedena dela:
Na AC od km 15+000 do km 24+490 so se izvajala zemeljska dela (izkopi in posteljica), odvodnjavanje na trasi AC, priključkih in deviacijah, dela na premostitvenih objektih, vodnogospodarskih ureditvah in izgradnja visokovodnih nasipov reke Mure – levi breg.
Na pokritem vkopu se je izvajal izkop, pilotiranje in sidranje zaledne brežine. Potekala je izvedba segmentov zgornje plošče objekta, izvedba izkopa pod zgornjo ploščo, izvedba vmesne stene in potekala so pripravljalna dela za izvedbo talne plošče.
Na objektu predor Cenkova se je izvajala osnovna podgradnja kalot, stopnic, talnega oboka glavnih cevi in temeljev notranjega oboka.
V letu 2007 je bilo na navedenem odseku izvedenih 1.014.728 m3 zemeljskih del, 1.262 m2 voziščnih konstrukcij, 13.476 m2 premostitvenih objektov, 303 m izkopa predorov, 7.389 m2 podpornih zidov, 4.183 m deviacij, 1.281 m ododnjavanj ter 3.045 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Višja realizacija od planirane je posledica hitrejše dinamike del od predvidevane, zaradi ugodnih vremenskih razmer ter zaradi prilagoditve dinamike izvajanja del predvidenemu roku dokončanja.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest in s kreditom EIB.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 3.528.444 | 279.431 | 3.807.875 | 3.753.484 | | | | |
odkupi | 7.923.121 | 1.313.909 | 9.237.030 | 9.105.088 | | | | |
gradnja | 46.913.368 | 57.713.144 | 104.626.512 | 103.132.030 | | | | |
ostalo | 519.119 | 1.209.732 | 1.728.851 | 1.704.156 | | | | |
SKUPAJ | 58.884.052 | 60.516.216 | 119.400.268 | 117.694.758 | 88.554.281 | 117.694.757 | 132,9 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (december 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 3.091.854 | 3.178.743 | 3.753.484 | 3.753.484 | 121,4 |
odkupi | 4.905.225 | 5.043.075 | 9.105.088 | 9.105.088 | 185,6 |
gradnja | 102.783.511 | 105.672.002 | 103.132.030 | 103.132.030 | 100,3 |
ostalo | 3.025.841 | 3.110.875 | 1.704.156 | 1.704.156 | 56,3 |
SKUPAJ | 113.806.431 | 117.004.695 | 117.694.758 | 117.694.758 | 103,4 |
(1) Investicijski program sklep MzP št. 012-3/2006/11-0032073, datum potrditve, 12.04.2006
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 25.038 | 1.300.901 | 5.195,7 | 3.807.875 | 3.528.444 | 92,7 |
odkupi | 125.188 | 1.055.641 | 843,2 | 9.237.030 | 7.923.121 | 85,8 |
gradnja | 37.200.263 | 38.040.055 | 102,3 | 104.626.512 | 46.913.368 | 44,8 |
ostalo | 229.510 | 354.105 | 154,3 | 1.728.851 | 519.119 | 30,0 |
SKUPAJ | 37.579.999 | 40.750.702 | 108,4 | 119.400.268 | 58.884.052 | 49,3 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.A2) LENART – BELTINCI

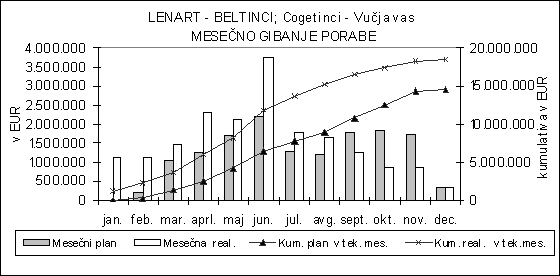

(I.A2.3) Cogetinci – Vučja vas, dolžina 11,6 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v decembru 2004.
Rok dokončanja del:
Predviden rok dokončanja del je oktober 2008.
Priprave na gradnjo:
Izdelana je bila projektna dokumentacija ČCP Dragotinci in izveden razpis za oddajo gradbenih del.
Pogodbeno oddana dela:
Vrednost sklenjenih gradbenih pogodb in aneksov v obdobju 1994 – 2006 je 109.315.732 EUR.
Vrednost sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 128.412 EUR.
Skupna vrednost pogodb za gradnjo od začetka gradnje do 31.12.2007 je 109.444.144 EUR.
Izvedena dela:
I. ETAPA (AC od km 3+400 do km 11+983):
Izvajala so se dela: tlakovanje jarkov, humuziranje brežin ter postavitev prometne opreme. BD je izveden v celoti.
II. ETAPA
(SKLOP »I« - AC od km 0+450 do km 3+400):
Izvajala so se zemeljska dela (posteljica, drenaža in bentonit v osi AC, humuziranje brežin) in voziščne konstrukcije (tamponi) na trasi AC, priključkih in deviacijah, dela na premostitvenih objektih, komunalnih vodih, vodnogospodarskih ureditvah ter humuziranje visokovodnih nasipov ob reki Muri – desni breg. (SKLOP »II« - izgradnja vodovoda v občini Sveti Jurij ob Ščavnici , podsistem »A« in podsistem »B«)
V celoti so izvedena gradbena in obrtniška dela na vodohramu Sovjak, črpališču Terbegovci ter črpališču Žihlava.
V letu 2007 je bilo na navedenem odseku izvedenih 294.179 m3 zemeljskih del, 45.364 m2 voziščnih konstrukcij, 3.203 m2 premostitvenih objektov, 282 m2 podpornih zidov, 4.574 opreme ceste, 1.042 m deviacij, 4.021 m odvodnjavanj ter 2.405 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Višja realizacija od planirane je posledica ugodnih vremenskih razmer in prilagoditve dinamike izvajanja del predvidenemu roku dokončanja.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s kreditom EIB in sredstvi pridobljenimi s kreditom.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2005 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 6.536.053 | 309.255 | 6.845.308 | 6.836.592 | | | | |
odkupi | 5.444.611 | 837.069 | 6.281.680 | 6.258.089 | | | | |
gradnja | 88.286.775 | 30.103.424 | 118.390.199 | 117.541.803 | | | | |
ostalo | 832.222 | 650.884 | 1.483.106 | 1.464.762 | | | | |
SKUPAJ | 101.099.661 | 31.900.632 | 133.000.293 | 132.101.246 | 132.101.246 | 132.101.246 | 100,0 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (november 2003) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 6.386.723 | 6.836.592 | 6.836.592 | 6.289.182 | 98,5 |
odkupi | 5.846.288 | 6.258.089 | 6.258.089 | 5.757.000 | 98,5 |
gradnja | 109.035.550 | 117.541.803 | 117.541.803 | 111.362.309 | 102,1 |
ostalo | 1.367.425 | 1.463.744 | 1.464.762 | 1.347.478 | 98,5 |
SKUPAJ | 122.635.986 | 132.100.228 | 132.101.246 | 124.755.969 | 101,7 |
(1) Investicijski program sklep MzP št. 061-2/2004/14-0403, datum potrditve, 29.03.2004
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 37.556 | 76.248 | 203,0 | 6.845.308 | 6.536.053 | 95,5 |
odkupi | 41.729 | 17.324 | 41,5 | 6.281.680 | 5.444.611 | 86,7 |
gradnja | 14.378.836 | 18.305.763 | 127,3 | 118.390.199 | 88.286.775 | 74,6 |
ostalo | 141.879 | 176.761 | 124,6 | 1.483.106 | 832.222 | 56,1 |
SKUPAJ | 14.600.000 | 18.576.096 | 127,2 | 133.000.293 | 101.099.661 | 76,0 |
Slika: PLAN IN REALIZACIJA V LETU 2007

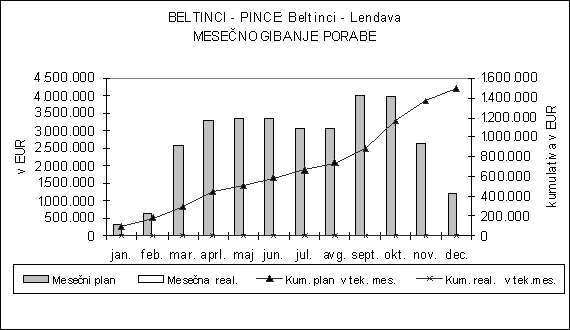

(I.A3) BELTINCI - PINCE
(I.A3.1) Beltinci – Lendava, dolžina 17,4 km
Pričetek gradbenih del:
Gradbena dela na odseku so se začela v oktobru 2006.
Rok dokončanja:
Predviden rok dokončanja del je avgust 2008.
Priprave na gradnjo:
Izvajali so se odkupi zemljišč pred pričetkom gradnje, izdelana je bila projektno tehnična dokumentacija, izdelani so bili PZI za objekte, izdelan in potrjen je bil investicijski program, pridobljeno je bilo gradbeno dovoljenje, izveden je bil razpis in oddana so bila gradbena dela.
Pogodbeno oddana dela:
Vrednost sklenjenih gradbenih pogodb in aneksov v obdobju 1994 – 2006 je 87.497.993 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 – 2007 je 87.497.993 EUR.
Izvedena dela:
Izvedeni so bili izkopi humusa in nenosilnih tal, nasipi ter posteljica. Na pododseku so zabetonirane prekladne konstrukcije desetih nadvozov, treh ekoduktov in osmih mostov. Izvedenih je devet prepustov za dvoživke. Prestavljeni so SN, NN in TK vodi ter izvedena gradbena dela za klic v sili. Izvedene so trafo-postaje za potrebe javne razsvetljave ter prestavitve in priključki vodovoda ter komunalna infrastruktura priključkov Gančani in Turnišče ter objektov počivališča Dolinsko in CP Banuta. Prestavljen je plinovod v priključku Turnišče.
V letu 2007 je bilo na navedenem odseku izvedenih 984.400 m3 zemeljskih del, 132.200 m2 voziščnih konstrukcij, 14.300 m2 premostitvenih objektov, 1.700 m opreme ceste, 17.200 m deviacij, 19.810 m odvodnjavanj ter 28.610 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Višja realizacija od planirane je posledica ugodnih vremenskih razmer ter prilagoditve dinamike izvajanja del predvidenemu roku dokončanja.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest in s sredstvi pridobljenimi s kreditom.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 5.088.177 | 32.746 | 5.120.923 | 5.063.409 | | | | |
odkupi | 7.575.888 | 3.254.842 | 10.830.730 | 10.709.088 | | | | |
gradnja | 56.488.571 | 41.480.460 | 97.969.031 | 96.868.719 | | | | |
ostalo | 1.691.385 | 2.169.765 | 3.861.150 | 3.817.784 | | | | |
SKUPAJ | 70.844.021 | 46.937.813 | 117.781.834 | 116.459.000 | 151.601.853 | 116.458.864 | 76,8 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (november 2006) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 2.921.414 | 3.003.388 | 5.063.409 | 5.028.661 | 172,1 |
odkupi | 12.541.751 | 12.893.670 | 10.709.088 | 10.635.596 | 84,8 |
gradnja | 94.157.965 | 96.800.015 | 96.868.719 | 96.203.950 | 102,2 |
ostalo | 2.995.935 | 3.080.000 | 3.817.784 | 3.791.585 | 126,6 |
SKUPAJ | 112.617.065 | 115.777.074 | 116.459.000 | 115.659.792 | 102,7 |
(1) Investicijski program sklep MzP št. 021-3/2006/8, datum potrditve, 04.04.2006
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 0 | 114.000 | - | 5.120.923 | 5.088.177 | 99,4 |
odkupi | 125.187 | 536.570 | 428,6 | 10.830.730 | 7.575.888 | 69,9 |
gradnja | 31.067.030 | 46.846.513 | 150,8 | 97.969.031 | 56.488.571 | 57,7 |
ostalo | 187.782 | 200.861 | 107,0 | 3.861.150 | 1.691.385 | 43,8 |
SKUPAJ | 31.379.999 | 47.697.944 | 152,0 | 117.781.834 | 70.844.021 | 60,1 |

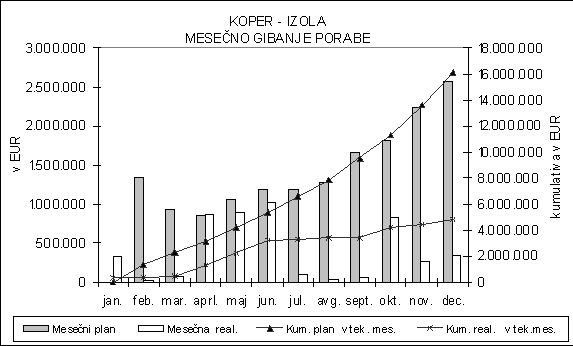

Slika: PLAN IN REALIZACIJA V LETU 2007

(I.A3) BELTINCI - PINCE
(I.A3.4) Lendava – Pince, dolžina 16,7 km
Pričetek gradbenih del:
Gradbena dela na odseku so se začela v aprilu 2006.
Rok dokončanja del:
Predviden rok dokončanja del je avgust 2008.
Priprave na gradnjo:
Izdelani so bili PGD, PZI, PZR ter izveden je bil razpis za ČCP Banuta.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 - 2006 je 110.469.901 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost sklenjenih pogodb in aneksov za gradnjo od začetka gradnje do 31.12.2007 je 110.469.901 EUR.
Izvedena dela:
Na odseku so se izvajala gradbena dela, zemeljska dela, prestavljanje SN, NN in TK vodov, vodovodov, izvedene so nosilne plasti.
V letu 2007 je bilo na navedenem odseku izvedenih 1.442.000 m3 zemeljskih del, 132.800 m2 voziščnih konstrukcij, 15.480 m2 premostitvenih objektov, 7.320 m opreme ceste, 12.280 m deviacij, 15.770 m odvodnjavanj ter 9.480 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Vzroka za višjo realizacijo od planirane sta prenos del, ki zaradi pozno podpisane pogodbe niso bila izvedena v letu 2006, v leto 2007 ter prilagojena dinamika izvedbe roku dokončanja.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s sredstvi pridobljenimi s krediti ter obveznicami.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 4.416.922 | 517.667 | 4.934.589 | 4.894.945 | | | | |
odkupi | 11.946.109 | 2.010.554 | 13.956.663 | 13.844.534 | | | | |
gradnja | 83.517.694 | 33.413.065 | 116.930.759 | 115.991.332 | | | | |
ostalo | 2.684.285 | 4.955.370 | 7.639.655 | 7.578.278 | | | | |
SKUPAJ | 102.565.010 | 40.896.656 | 143.461.666 | 142.309.089 | 170.893.842 | 142.309.089 | 83,3 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (december 2004) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 5.816.587 | 6.121.742 | 4.894.945 | 4.635.320 | 79,7 |
odkupi | 13.540.814 | 14.251.206 | 13.844.534 | 13.110.230 | 96,8 |
gradnja | 107.486.187 | 113.125.233 | 115.991.332 | 109.839.236 | 102,2 |
ostalo | 7.544.184 | 7.939.974 | 7.578.278 | 7.176.332 | 95,1 |
SKUPAJ | 134.387.772 | 141.438.155 | 142.309.089 | 134.761.118 | 100,3 |
(1) Investicijski program sklep MzP št. 061-2/2005/26-0032073, datum potrditve, 19.04.2005
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 0 | 6.771 | - | 4.934.589 | 4.416.922 | 89,5 |
odkupi | 250.376 | 634.947 | 253,6 | 13.956.663 | 11.946.109 | 85,6 |
gradnja | 30.136.091 | 68.822.507 | 228,4 | 116.930.759 | 83.517.694 | 71,4 |
ostalo | 133.534 | 185.666 | 139,0 | 7.639.655 | 2.684.285 | 35,1 |
SKUPAJ | 30.520.001 | 69.649.891 | 228,2 | 143.461.666 | 102.565.010 | 71,5 |

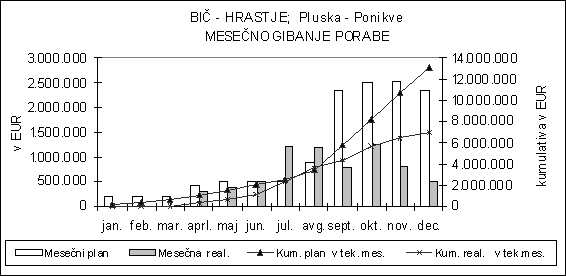

Slika: PLAN IN REALIZACIJA V LETU 2007

(I.B2) PESNICA - SLIVNICA
(I.B2.2) Zrkovska cesta – Ptujska cesta, dolžina 4,2 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v avgustu 2006.
Rok dokončanja del:
Predvideni rok za dokončanje del je december 2008.
Priprave na gradnjo:
V letu 2007 so potekali odkupi zemljišč, pridobljeno je bilo delno gradbeno dovoljenje. Pridobljeni so bili projekti za AC vzdrževalno bazo in gradbeno dovoljenje. Izvedena sta bila dva razpisa za gradbena dela za AC Bazo Maribor. Prvi razpis ni bil uspešen, zato se dela v letu 2007 niso izvajala.
Pogodbeno oddana dela:
Vrednost sklenjenih gradbenih pogodb in aneksov v obdobju 1994 – 2006 je 35.722.542 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost pogodb in aneksov za gradnjo od začetka gradnje do 31.12.2007 je 35.722.542 EUR.
Izvedena dela:
Izvajala so se dela na celotni trasi in objektih in deviacijah (nasipi, izkopi, betonska dela, komunalni vodi).
V letu 2007 je bilo na navedenem odseku izvedenih 1.075.000 m3 zemeljskih del, 20.000 m2 voziščnih konstrukcij, 6.960 m2 premostitvenih objektov, 1.887 m deviacij, 4.000 m odvodnjavanj ter 3.700 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Vzrok zmanjšane realizacije je posledica neuspelega prvega razpisa za AC bazo Maribor.
Financiranje:
Dela se financirajo iz namenskih sredstev za graditev avtocest in sredstvi pridobljenimi z izdajo obveznic/kreditov.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNIH PLANIH
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2007 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 1.334.806 | 2.079.158 | 3.413.964 | 3.513.237 | | | | |
odkupi | 5.477.647 | 2.702.101 | 8.179.748 | 5.222.496 | | | | |
gradnja | 24.375.636 | 23.907.516 | 48.283.152 | 45.931.870 | | | | |
ostalo | 119.757 | 16.347.442 | 16.467.199 | 18.098.339 | | | | |
SKUPAJ | 31.307.846 | 45.036.217 | 76.344.063 | 72.765.942 | 47.192.351 | 72.765.938 | 154,2 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (oktober 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 3.415.108 | 3.513.237 | 3.513.237 | 3.415.108 | 100,0 |
odkupi | 5.061.759 | 5.222.496 | 5.222.496 | 5.061.759 | 100,0 |
gradnja | 44.518.188 | 45.931.870 | 45.931.870 | 44.518.188 | 100,0 |
ostalo | 17.541.312 | 18.098.339 | 18.098.339 | 17.541.312 | 100,0 |
SKUPAJ | 70.536.367 | 72.765.942 | 72.765.942 | 70.536.367 | 100,0 |
(1) Investicijski program, sklep številka 012-3/2006/2-0032073, z dne 20.02.2006
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 333.834 | 150.180 | 45,0 | 3.413.964 | 1.334.806 | 39,1 |
odkupi | 271.240 | 220.696 | 81,4 | 8.179.748 | 5.477.647 | 67,0 |
gradnja | 15.686.843 | 9.551.411 | 60,9 | 48.283.152 | 24.375.636 | 50,5 |
ostalo | 388.082 | 113.617 | 29,3 | 16.467.199 | 119.757 | 0,7 |
SKUPAJ | 16.679.999 | 10.035.904 | 60,2 | 76.344.063 | 31.307.846 | 41,0 |

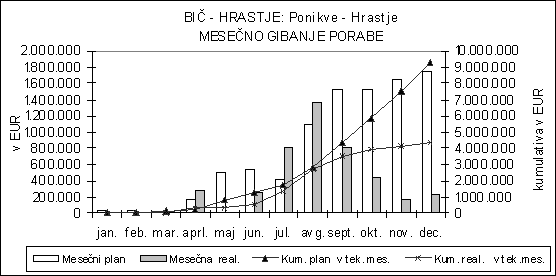

Slika: PLAN IN REALIZACIJA V LETU 2007

(I.B2) PESNICA – SLIVNICA
(I.B2.5) Nova Zrkovska cesta od km 0,87 do km 3,80, dolžina 2,9 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v letu 2006.
Rok dokončanja del:
Predvideni rok za dokončanje del je december 2008.
Priprave na gradnjo:
V letu 2007 so se nadaljevali odkupi zemljišč, pridobljena je bila dokumentacija in gradbeno dovoljenje za II. etapo gradnje.
Pogodbeno oddana dela:
Vrednost sklenjenih gradbenih pogodb in aneksov v obdobju 1994 – 2006 je 10.909.649 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost pogodb in aneksov za gradnjo od začetka gradnje do 31.12.2007 je 10.909.649 EUR.
Izvedena dela:
Na drugi etapi so se izvajala zemeljska dela ter predobremenilni nasipi na območju bivšega odlagališča smeti. Na ostalem delu trase so izvedena vsa dela.
V letu 2007 je bilo na navedenem odseku izvedenih 1.779 m deviacij.
Realizacija v primerjavi z LP ROAC
Vzrok presežka realizacije glede na LP ROAC 2007 je pospešena gradnja zaradi skrajšanja izvedbenih rokov.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest ter sredstev pridobljenimi s tujim kreditom in izdajo obveznic.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2005 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 86.976 | 1.152.876 | 1.239.852 | 1.307.143 | | | | |
odkupi | 5.323.863 | -933.382 | 4.390.481 | 3.467.929 | | | | |
gradnja | 6.202.679 | 4.753.338 | 10.956.017 | 11.485.496 | | | | |
ostalo | 101.901 | 360.417 | 462.318 | 447.742 | | | | |
SKUPAJ | 11.715.419 | 5.333.249 | 17.048.668 | 16.708.310 | 16.931.272 | 16.931.272 | 98,7 | 98,7 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (marec 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 1.226.840 | 1.307.126 | 1.307.143 | 1.226.840 | 100,0 |
odkupi | 3.254.882 | 3.467.887 | 3.467.929 | 3.254.882 | 100,0 |
gradnja | 10.779.902 | 11.485.355 | 11.485.496 | 10.779.902 | 100,0 |
ostalo | 420.236 | 447.737 | 447.742 | 420.236 | 100,0 |
SKUPAJ | 15.681.860 | 16.708.105 | 16.708.310 | 15.681.860 | 100,0 |
(1) Investicijski program sklep MzP št. 061-2/2005/36-0032073, datum potrditve, 17.05.2005
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 20.865 | 0 | 0,0 | 1.239.852 | 86.976 | 7,0 |
odkupi | 292.105 | 998.844 | 341,9 | 4.390.481 | 5.323.863 | 121,3 |
gradnja | 831.918 | 2.211.252 | 265,8 | 10.956.017 | 6.202.679 | 56,6 |
ostalo | 75.113 | 35.758 | 47,6 | 462.318 | 101.901 | 22,0 |
SKUPAJ | 1.220.001 | 3.245.854 | 266,1 | 17.048.668 | 11.715.419 | 68,7 |

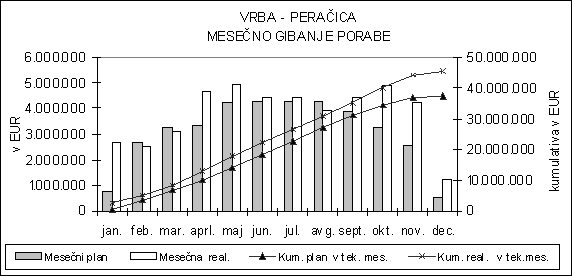

Slika: PLAN IN REALIZACIJA V LETU 2007

(I.C7) KLANEC – ANKARAN
(I.C7.3) Navezava na Luko Koper, I. faza, dolžina 3,4 km
Pričetek gradbenih del:
Na viaduktu Bonifika so se gradbena dela v marcu 2006, na vpadnicah pa v aprilu 2006.
Rok dokončanja del:
Odsek je bil predan v promet 15.04.2008.
Priprave na gradnjo:
V letu 2007 so je dopolnjevala posamezna projektno tehnična dokumentacija ter vršili so se posamezni odkupi zemljišč.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 - 2006 je 32.264.718 EUR.
Vrednost sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 77.390 EUR.
Skupna vrednost pogodb in aneksov za gradnjo od začetka gradnje do 31.12.2007 je 32.342.108 EUR.
Izvedena dela:
Na viaduktu Bonifika so se nadaljevala in dokončala dela na zgornji konstrukciji, pričela so se izvajati dela na krovni konstrukciji.
Na vpadnicah se je dokončala konsolidacija visokih nasipov, nadaljevala so se dela na deviacijah, regulacijah, vodnogospodarskih ureditvah ter prestavitvah komunalnih in energetskih vodov, pričela so se izvajati dela na zgornjem ustroju.
V letu 2007 je bilo na navedenem odseku izvedenih 185.000 m3 zemeljskih del, 5.500 m2 voziščnih konstrukcij, 2.970 m2 premostitvenih objektov, 2.950 m odvodnjavanj ter 3.140 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija od planirane je posledica kasneje izvršenega posedanja visokih nasipov.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest ter sredstev pridobljenimi z izdajo obveznic.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 1.011.267 | 168.974 | 1.180.241 | 1.180.241 | | | | |
odkupi | 5.151.526 | 1.436.112 | 6.587.638 | 6.587.638 | | | | |
gradnja | 31.040.308 | 22.423.711 | 53.464.019 | 53.464.019 | | | | |
ostalo | 97.514 | 378.851 | 476.365 | 476.365 | | | | |
SKUPAJ | 37.300.615 | 24.407.648 | 61.708.263 | 61.708.263 | 82.032.117 | 52.092.567 | 75,2 | 118,5 |
V letnem planu razvoja in obnavljanja avtocest za leto 2008 je potrjena nova investicijska vrednost (61.708.000 EUR, stalne cene na dan 31.12.2006).
Opomba: V Resoluciji NPIA je prikazana celotna investicijska vrednost za Navezava na Luko Koper I. in II. faza ter Bencinski servis Bertoki in ne po posameznih etapah.
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (januar 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 1.552.593 | 1.655.989 | 1.180.241 | 1.106.549 | 71,3 |
odkupi | 3.282.526 | 3.501.129 | 6.587.638 | 6.176.319 | 188,2 |
gradnja | 42.696.303 | 45.539.708 | 53.464.019 | 50.125.836 | 117,4 |
ostalo | 1.358.519 | 1.448.991 | 476.365 | 446.622 | 32,9 |
SKUPAJ | 48.889.941 | 52.145.817 | 61.708.263 | 57.855.326 | 118,3 |
(1) Investicijski program sklep MzP št. 061-2/2005/28-0032073, datum potrditve, 19.04.2005

Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 62.594 | 0 | 0,0 | 1.180.241 | 1.011.267 | 85,7 |
odkupi | 417.293 | 13.484 | 3,2 | 6.587.638 | 5.151.526 | 78,2 |
gradnja | 10.449.557 | 8.534.735 | 81,7 | 53.464.019 | 31.040.308 | 58,1 |
ostalo | 100.555 | 3.996 | 4,0 | 476.365 | 97.514 | 20,5 |
SKUPAJ | 11.029.999 | 8.552.215 | 77,5 | 61.708.263 | 37.300.615 | 60,4 |

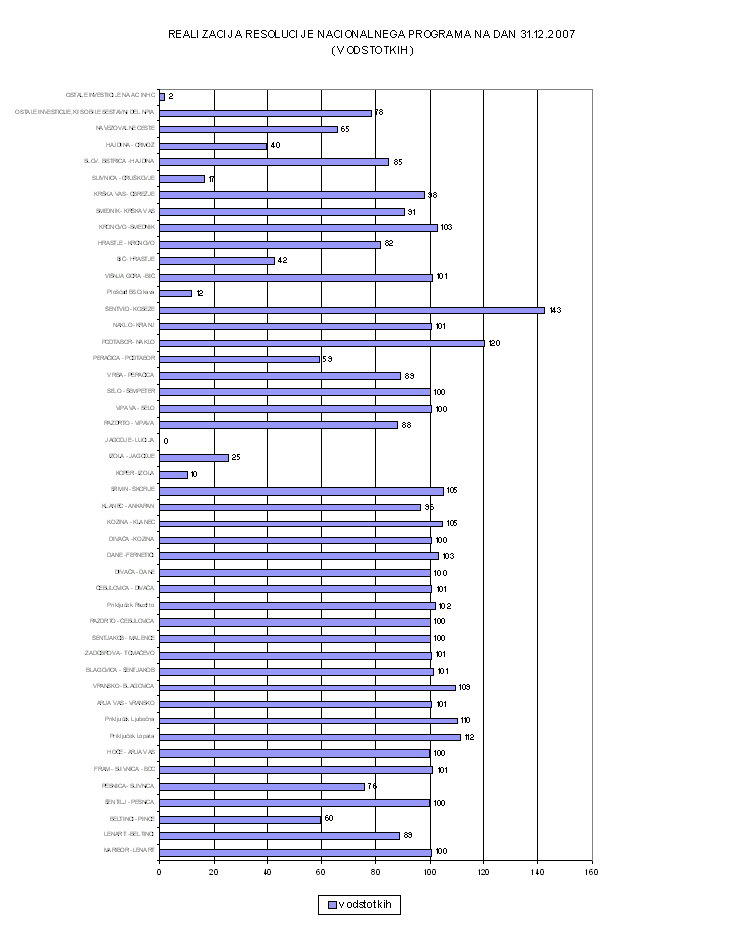

Slika: PLAN IN REALIZACIJA V LETU 2007

(I.C9) KOPER – IZOLA, dolžina 5,1 km
Pričetek gradbenih del:
Gradbena dela na odseku so se začela v novembru 2007.
Rok dokončanja del:
V LP ROAC 2007 je predvidena predaja prometu marca 2010.
Priprave na gradnjo:
V letu 2007 so se vršili odkupi zemljišč, pridobljena so bila še vsa manjkajoča soglasja, za predor Markovec je bil dokončan projekt faze PGD za gradbena in elektro-strojna dela, za traso in premostitvene objekte so bila pridobljena gradbena dovoljenja, za predor Markovec je bil izveden javni razpis (3x), v mesecu septembru je bilo izvršeno javno odpiranje ponudb.
Pogodbeno oddana dela:
Vrednost sklenjenih gradbenih pogodb in aneksov v obdobju 1994 – 2006 je 42.396.925 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 42.396.925 EUR.
Izvedena dela:
V letu 2007 so se na trasi in posameznih objektih pričela izvajati pripravljalna dela.
V letu 2007 je bilo na navedenem odseku izvedenih 385.000 m3 zemeljskih del, 188 m2 premostitvenih objektov ter 350 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija od planirane je posledica problematike pridobivanja okoljevarstvenega soglasja ter zaradi kasnitve pri oddaji del za gradnjo predora Markovec.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest ter sredstev pridobljenih s kreditom.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2007 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 2.998.194 | 198.652 | 3.196.846 | 3.165.194 | | | | |
odkupi | 10.060.593 | 2.090.479 | 12.151.072 | 11.912.815 | | | | |
gradnja | 823.107 | 162.812.485 | 163.635.592 | 158.869.507 | | | | |
ostalo | 10.020 | 112.441 | 122.461 | 120.060 | | | | |
SKUPAJ | 13.891.914 | 165.214.057 | 179.105.971 | 174.067.576 | 142.411.534 | 157.396.735 | 122,2 | 110,6 |
V letnem planu razvoja in obnavljanja avtocest za leto 2008 je potrjena nova investicijska vrednost (174.068.000 EUR, stalne cene na dan 31.12.2006).
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (april 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 4.925.463 | 5.154.960 | 3.165.194 | 3.024.280 | 61,4 |
odkupi | 6.287.751 | 6.580.725 | 11.912.815 | 11.382.457 | 181,0 |
gradnja | 123.136.524 | 128.873.985 | 158.869.507 | 151.796.646 | 123,3 |
ostalo | 4.309.778 | 4.510.591 | 120.060 | 114.715 | 2,7 |
SKUPAJ | 138.659.516 | 145.120.261 | 174.067.576 | 166.318.098 | 119,9 |
(1) Investicijski program sklep MzP št. 061-2/2005/55-0032000, datum potrditve, 05.08.2005
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 250.376 | 166.364 | 66,4 | 3.196.846 | 2.998.194 | 93,8 |
odkupi | 3.880.821 | 4.082.038 | 105,2 | 12.151.072 | 10.060.593 | 82,8 |
gradnja | 11.767.651 | 598.091 | 5,1 | 163.635.592 | 823.107 | 0,5 |
ostalo | 251.152 | 4.468 | 1,8 | 122.461 | 10.020 | 8,2 |
SKUPAJ | 16.150.000 | 4.850.961 | 30,0 | 179.105.971 | 13.891.914 | 7,8 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.D1) RAZDRTO - VIPAVA
(I.D1.2) Rebernice, dolžina 10,7 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v letu 2002.
Rok dokončanja del:
Predvideni rok dokončanja del je marec 2009.
Priprave na gradnjo:
V letu 2007 se je izvajala gradnja trase na odseku med km 6,280 in km 10,100 po potrjenih PGD, PZI, gradnja zgornjega ustroja in opreme HC med km 1,075 in km 6,280, projektna dokumentacija PGD, PZI za predora Barnica in Tabor gradnja predorov Barnica in Tabor, ter viaduktov Boršt 2 in Polance ter zaključna dela na vseh ostalih objektih in trasi HC.
Pogodbeno oddana dela:
Vrednost sklenjenih gradbenih pogodb in aneksov v obdobju 1994 – 2006 je 161.999.206 EUR.
Vrednost sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 3.827.238 EUR.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 165.826.444 EUR.
Izvedena dela:
V letu 2007 so se izvajala zaključna gradbena dela, monitoring sidrnih sil in pomikov pilotne stene ter hortikulturna ureditev. Izvedeno je temeljenje in konstrukcija objektov.
V letu 2007 je bilo na navedenem odseku izvedenih 203.000 m3 zemeljskih del, 6.500 m2 premostitvenih objektov, 1.800 m izkopa predorskih cevi, 2.000 m deviacij ter 3.000 m odvodnjavanja.
Realizacija v primerjavi z LP ROAC:
Vsa dela so tekla nemoteno zato je tudi realizacija enaka planu za leto 2007.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s kreditom AVV ter sredstvi pridobljenimi s krediti.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2004 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 5.877.188 | -160.279 | 5.716.909 | 5.716.909 | | | | |
odkupi | 5.482.354 | -933.865 | 4.548.489 | 4.548.489 | | | | |
gradnja | 158.058.237 | 29.203.460 | 187.261.697 | 187.261.697 | | | | |
ostalo | 2.539.280 | 19.305.087 | 21.844.367 | 21.844.367 | | | | |
SKUPAJ | 171.957.059 | 47.414.403 | 219.371.462 | 219.371.462 | 221.116.689 | 221.115.597 | 99,2 | 99,2 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (oktober 2001) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 5.419.788 | 5.716.909 | 5.716.909 | 5.419.788 | 100,0 |
odkupi | 4.051.813 | 4.548.489 | 4.548.489 | 4.051.813 | 100,0 |
gradnja | 157.831.872 | 187.261.697 | 187.261.697 | 157.831.872 | 100,0 |
ostalo | 18.442.445 | 21.844.367 | 21.844.367 | 18.442.445 | 100,0 |
SKUPAJ | 185.745.918 | 219.371.462 | 219.371.462 | 185.745.918 | 100,0 |
(1) Investicijski program, sklep MzP št. 061-9/2001-17
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 50.075 | 193.743 | 386,9 | 5.716.909 | 5.877.188 | 102,8 |
odkupi | 12.519 | 322.266 | 2.574,2 | 4.548.489 | 5.482.354 | 120,5 |
gradnja | 36.357.182 | 35.880.657 | 98,7 | 187.261.697 | 158.058.237 | 84,4 |
ostalo | 150.225 | 278.401 | 185,3 | 21.844.367 | 2.539.280 | 11,6 |
SKUPAJ | 36.570.001 | 36.675.067 | 100,3 | 219.371.462 | 171.957.059 | 78,4 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.E1) VRBA – PERAČICA, dolžina 10,0 km
Pričetek gradbenih del:
Gradbena dela na odseku so se začela v avgustu 2006.
Rok dokončanja del:
V LP ROAC 2007 je predvidena predaja odseka prometu novembra 2008.
Priprave na gradnjo:
V tem obdobju so se izdelovali projekti PGD vključno z recenzijo, dokončeval se je odkup zemljišč ter izvedel razpis za cestninsko postajo Brezje.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 - 2006 je 75.199.960 EUR.
V letu 2007 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Skupna vrednost pogodb in aneksov za gradnjo od začetka gradnje do 31.12.2007 je 75.199.960 EUR.
Izvedena dela:
Izvedena so pripravljalna dela ter večina izkopov in nasipov. Grobo gradbeno sta končana viadukta, v sklepni fazi je izdelava vseh ostalih objektov. Izvedene so ureditve odvodnjavanja in pričeta dela na zgornjem ustroju.
V letu 2007 je bilo na navedenem odseku izvedenih 1.637.260 m3 zemeljskih del, 250.998 m2 voziščnih konstrukcij, 16.627 m2 premostitvenih objektov, 160 m2 podpornih zidov, 5.000 opreme ceste, 10.500 m deviacij, 19.740 m odvodnjavanj ter 2.500 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Realizacija v letu 2007 je bila večja od planirane zlasti zaradi ugodnih vremenskih razmer in optimalne organizacije gradbišča.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, sredstev kohezijskega sklada in s kreditom EIB.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2006 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 3.155.826 | 544.174 | 3.700.000 | 3.540.900 | | | | |
odkupi | 6.816.904 | 483.096 | 7.300.000 | 6.986.100 | | | | |
gradnja | 50.637.802 | 44.362.198 | 95.000.000 | 90.915.000 | | | | |
ostalo | 4.517.846 | 482.154 | 5.000.000 | 4.785.000 | | | | |
SKUPAJ | 65.128.378 | 45.871.622 | 111.000.000 | 106.227.000 | 79.166.317 | 114.306.974 | 134,2 | 92,9 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (januar 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 3.709.238 | 3.926.525 | 3.540.900 | 3.344.953 | 90,2 |
odkupi | 5.832.306 | 6.173.963 | 6.986.100 | 6.599.501 | 113,2 |
gradnja | 92.658.731 | 98.086.679 | 90.915.000 | 85.883.920 | 92,7 |
ostalo | 5.845.318 | 6.187.737 | 4.785.000 | 4.520.206 | 77,3 |
SKUPAJ | 108.045.593 | 114.374.904 | 106.227.000 | 100.348.580 | 92,9 |
(1) Investicijski program sklep MzP št. 061-2/2005/39-00320000, datum potrditve, 23.06.2005
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 0 | 41.100 | - | 3.700.000 | 3.155.826 | 85,3 |
odkupi | 0 | 668.864 | - | 7.300.000 | 6.816.904 | 93,4 |
gradnja | 37.379.357 | 43.165.954 | 115,5 | 95.000.000 | 50.637.802 | 53,3 |
ostalo | 0 | 1.556.841 | - | 5.000.000 | 4.517.846 | 90,4 |
SKUPAJ | 37.379.357 | 45.432.759 | 121,5 | 111.000.000 | 65.128.378 | 58,7 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.F4) HRASTJE – KRONOVO
(I.F4.2) Lešnica – Kronovo, dolžina 5,5 km
Pričetek gradbenih del:
Gradbena dela na viaduktu so se pričela v februarju leta 2006, glavna gradbena pa v februarju 2007.
Rok dokončanja del:
Predviden rok dokončanja del je junij 2008.
Priprave na gradnjo:
Vršila se je izdelava projektne dokumentacije, za traso PZI, za viadukte PGD, PZI, odkup manjkajočih zemljišč in pridobitev služnosti, vodenje postopka za oddajo glavnih del, oddaja glavnih gradbenih del ter pridobitev delnega gradbenega dovoljenja za prestavitev komunalnih vodov.
Pogodbeno oddana dela:
Vrednost sklenjenih pogodb in aneksov za gradnjo v obdobju 1994 - 2006 je 17.606.867 EUR.
Vrednost sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 32.992.833 EUR.
Skupna vrednost pogodb in aneksov za gradnjo od začetka gradnje do 31.12.2007 je 50.599.700 EUR.
Izvedena dela:
Nadaljevala se je gradnja viaduktov. Pričela so se izvajati glavna gradbena dela.
V letu 2007 je bilo na navedenem odseku izvedenih 1.558.845 m3 zemeljskih del, 1.926 m2 voziščnih konstrukcij, 16.967 m2 premostitvenih objektov, 485 m2 podpornih zidov, 4.170 m deviacij, 3.829 m odvodnjavanj ter 8.441 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC:
Višja realizacija od planirane je posledica ugodnih vremenskih razmer.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s sredstvi pridobljenimi s krediti ter z izdajo obveznic.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2005 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 2.303.402 | 612.294 | 2.915.696 | 2.776.853 | | | | |
odkupi | 3.789.719 | 942.376 | 4.732.095 | 4.506.758 | | | | |
gradnja | 36.144.902 | 29.236.646 | 65.381.548 | 62.268.141 | | | | |
ostalo | 190.292 | 170.090 | 360.382 | 343.221 | | | | |
SKUPAJ | 42.428.315 | 30.961.406 | 73.389.721 | 69.894.973 | 69.921.100 | 69.921.100 | 100,0 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (april 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 2.201.943 | 2.292.047 | 2.776.853 | 2.667.691 | 121,2 |
odkupi | 2.220.840 | 2.311.717 | 4.506.758 | 4.329.591 | 195,0 |
gradnja | 59.914.050 | 62.365.733 | 62.268.141 | 59.820.295 | 99,8 |
ostalo | 2.361.742 | 2.458.385 | 343.221 | 329.729 | 14,0 |
SKUPAJ | 66.698.575 | 69.427.882 | 69.894.973 | 67.147.306 | 100,7 |
(1) Investicijski program sklep MzP št. 061-2/2005/64-0032073, datum potrditve, 08.09.2005

Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 292.105 | 0 | 0,0 | 2.915.696 | 2.303.402 | 79,0 |
odkupi | 187.782 | 57.574 | 30,7 | 4.732.095 | 3.789.719 | 80,1 |
gradnja | 25.112.669 | 29.375.402 | 117,0 | 65.381.548 | 36.144.902 | 55,3 |
ostalo | 333.834 | 29.028 | 8,7 | 360.382 | 190.292 | 52,8 |
SKUPAJ | 25.926.390 | 29.462.004 | 113,6 | 73.389.721 | 42.428.315 | 57,8 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.G1) SLIVNICA – GRUŠKOVJE
(I.G1.1) Slivnica – Draženci, dolžina 18,9 km
Pričetek gradbenih del:
Gradbena dela na odseku so se pričela v juliju 2007.
Rok dokončanja del:
V LP ROAC 2007 je predvidena predaja odseka prometu leta 2009.
Priprave na gradnjo:
Izvedeni so razpisi in oddana dela na vseh treh sklopih. Pridobljena so delna gradbena dovoljenja. Pričela so se gradbena dela na vseh treh sklopih.
Pogodbeno oddana dela:
V obdobju od 1994 do 31.12.2006 ni bilo sklenjenih pogodb in aneksov za gradnjo.
Vrednost vseh sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 170.080.669 EUR.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 170.080.669 EUR.
Izvedena dela:
Na vseh sklopih se je izvedla obnova in zavarovanje zakoličbe osi avtoceste in posek ter odstranitev drevja. Delno so izvedena zemeljska dela na avtocesti, deviacijah in dostopnih poteh. Delno so izvedena zemeljska dela za objekte, temelji in spodnje konstrukcije za nadvoze. Prestavljajo se elektro vodi in vodovodno omrežje.
V letu 2007 je bilo na navedenem odseku izvedenih 316.176 m3 zemeljskih del, 180 m2 premostitvenih objektov, 1.236 m deviacij, 1.736 m odvodnjavanj ter 942 m druge komunalne infrastrukture.
Realizacija v primerjavi z LP ROAC
Nižja realizacija od planirane je posledica kasnejšega podpisa pogodbe za gradbena dela na sklopih "A" in "C".
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest in s kreditom EIB.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2007 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 5.954.485 | 4.214.601 | 10.169.086 | 9.929.307 | | | | |
odkupi | 19.574.604 | 10.403.112 | 29.977.716 | 29.270.864 | | | | |
gradnja | 17.782.102 | 219.355.565 | 237.137.667 | 231.546.144 | | | | |
ostalo | 3.235.700 | 4.442.372 | 7.678.072 | 7.497.029 | | | | |
SKUPAJ | 46.546.891 | 238.415.650 | 284.962.541 | 278.243.344 | 293.332.621 | 278.243.344 | 94,9 | 100,0 |
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (november 2005) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 7.831.564 | 8.050.307 | 9.929.307 | 9.657.088 | 123,3 |
odkupi | 26.028.596 | 26.755.602 | 29.270.864 | 28.468.384 | 109,4 |
gradnja | 228.571.396 | 234.955.635 | 231.546.144 | 225.198.150 | 98,5 |
ostalo | 6.666.667 | 6.852.874 | 7.497.029 | 7.291.493 | 109,4 |
SKUPAJ | 269.098.222 | 276.614.417 | 278.243.344 | 270.615.115 | 100,6 |
(1) Investicijski program sklep MzP št. 012-3/2006/19-0032073, datum potrditve, 23.06.2006
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 709.397 | 1.298.075 | 183,0 | 10.169.086 | 5.954.485 | 58,6 |
odkupi | 6.259.389 | 3.894.413 | 62,2 | 29.977.716 | 19.574.604 | 65,3 |
gradnja | 17.863.921 | 17.782.103 | 99,5 | 237.137.667 | 17.782.102 | 7,5 |
ostalo | 417.293 | 1.911.542 | 458,1 | 7.678.072 | 3.235.700 | 42,1 |
SKUPAJ | 25.250.000 | 24.886.133 | 98,6 | 284.962.541 | 46.546.891 | 16,3 |
Slika: PLAN IN REALIZACIJA V LETU 2007

2.5. ODSEKI, NA KATERIH JE BIL V LETU 2007 PREDVIDEN ZAČETEK GRADNJE
V Letnem planu razvoja in obnavljanja avtocest za leto 2007 je bil predviden začetek gradnje naslednjih avtocestnih odsekov:
BIČ – HRASTJE: Pluska – Ponikve
BIČ – HRASTJE: Ponikve – Hrastje
(I.F3) BIČ - HRASTJE
(I.F3.3) Pluska – Ponikve, dolžina 6,3 km
Pričetek gradbenih del:
Gradbena dela na predoru so se začela v novembru leta 2007, na trasi ter objektih pa v februarju leta 2008.
Rok dokončanja del:
Predvidena predaja odseka v promet je v letu 2009.
Priprave na gradnjo:
V letu 2007 se je vršila izdelava projektne dokumentacije PGD, PZR, PZI, priprava razpisne dokumentacije za oddajo del za viadukta, predor in traso, odkup zemljišč in pridobitev služnosti, vodenje postopka za oddajo glavnih del, predora in viadukta, oddaja del za predor, glavna gradbena dela in premostitvene objekte, pridobitev gradbenega dovoljenja za predor ter izdelava novelacije Investicijskega programa.
Pogodbeno oddana dela:
V obdobju 1994 – 2006 ni bilo sklenjenih gradbenih pogodb in aneksov.
Vrednost vseh sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 80.416.735 EUR.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 80.416.735 EUR.
Izvedena dela:
V letu 2007 so se pričela dela na predoru Leščevje, za glavna gradbena dela na AC trasi in ostalih premostitvenih objektih so potekali postopki za pridobitev izvajalca del, pridobivanje projektne dokumentacije, okoljevarstvenega soglasja in pridobivanje zemljišč.
Realizacija v primerjavi z LP ROAC:
Manjša realizacija je posledica problematike oddaje del ter kasnitve uvedbe v delo.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s kreditom EIB in s sredstvi pridobljenimi s krediti.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2007 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 2.636.199 | 3.744.653 | 6.380.852 | 6.378.852 | | | | |
odkupi | 6.282.318 | 172.017 | 6.454.335 | 6.454.335 | | | | |
gradnja | 0 | 112.229.000 | 112.229.000 | 110.482.539 | | | | |
ostalo | 305.044 | 844.739 | 1.149.783 | 1.095.031 | | | | |
SKUPAJ | 9.223.561 | 116.990.409 | 126.213.970 | 124.410.757 | 64.101.660 | 105.266.858 | 194,1 | 118,2 |
V letnem planu razvoja in obnavljanja avtocest za leto 2008 je potrjena nova investicijska vrednost (123.936.000 EUR, stalne cene na dan 31.12.2006).
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (avgust 2006) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 4.018.845 | 4.043.197 | 6.378.852 | 6.340.429 | 157,8 |
odkupi | 7.611.334 | 7.657.458 | 6.454.335 | 6.415.457 | 84,3 |
gradnja | 89.504.615 | 90.047.015 | 110.482.539 | 109.817.048 | 122,7 |
ostalo | 4.068.394 | 4.093.047 | 1.095.031 | 1.088.435 | 26,8 |
SKUPAJ | 105.203.188 | 105.840.717 | 124.410.757 | 123.661.369 | 117,5 |
(1) Investicijski program sklep MzP št. 012-3/2006/39-0032073, datum potrditve, 15.11.2006
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 1.187.844 | 450.054 | 37,9 | 6.380.852 | 2.636.199 | 41,3 |
odkupi | 4.087.215 | 6.223.893 | 152,3 | 6.454.335 | 6.282.318 | 97,3 |
gradnja | 7.857.385 | 0 | 0,0 | 112.229.000 | 0 | 0,0 |
ostalo | 41.729 | 302.103 | 724,0 | 1.149.783 | 305.044 | 26,5 |
SKUPAJ | 13.174.173 | 6.976.050 | 53,0 | 126.213.970 | 9.223.561 | 7,3 |
Slika: PLAN IN REALIZACIJA V LETU 2007

(I.F3) BIČ - HRASTJE
(I.F3.4) Ponikve – Hrastje, dolžina 8,6 km
Pričetek gradbenih del:
Gradbena dela na odseku se niso pričela izvajati.
Rok dokončanja del:
Predvidena predaja odseka v promet je v letu 2009.
Priprave na gradnjo:
V letu 2007 se je vršila izdelava projektne dokumentacije PGD, PZR, PZI, priprava razpisne dokumentacije za oddajo del za glavna gradbena dela, premostitvene objekte in viadukt Dole, odkup zemljišč in pridobitev služnosti, vodenje postopka za oddajo glavnih del, premostitvenih objektov in viadukta Dole, oddaja del za viadukt Dole in premostitvene objekte, pridobitev gradbenega dovoljenja viadukt Dole in premostitvene objekte ter izdelava novelacije Investicijskega programa.
Pogodbeno oddana dela:
V obdobju 1994 – 2006 ni bilo sklenjenih gradbenih pogodb in aneksov.
Vrednost vseh sklenjenih pogodb in aneksov za gradnjo v letu 2007 je 15.687.471 EUR.
Skupna vrednost vseh sklenjenih pogodb in aneksov za gradnjo do 31.12.2007 je 15.687.471 EUR.
Izvedena dela:
V letu 2007 so se izvajala pripravljalna dela – izdelava projektne dokumentacije PGD, PZI za viadukt Dole. Za glavna gradbena dela na AC trasi so potekali postopki za pridobitev izvajalca del, pridobivanje projektne dokumentacije, okoljevarstvenega soglasja in pridobivanje zemljišč. Za izvedbo premostitvenih objektov so potekali postopki za pridobitev gradbenega dovoljenja.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija od planirane je posledica problematike oddaje del ter neoddanih glavnih gradbenih del za AC traso.
Financiranje:
Graditev odseka se financira iz namenskih sredstev za graditev avtocest, s kreditom EIB in s sredstvi pridobljenimi s krediti.
Tabela 1 in 2: OSNOVNI STROŠKOVNI PODATKI O PROJEKTU
Tabela 1: Primerjava z NPIA in ZADNJO POTRJENO INVESTICIJSKO VREDNOSTJO V LETNEM PLANU
| realizacija do 31.12.2007 | predvideno do dokončanja po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | investicijska vrednost (nivo cen 31.12.2006) | Resolucija NPIA (nivo cen 31.12.2006) | Zadnja potrjena invest. vrednost v LP ROAC 2007 (nivo cen 31.12.2006) | primerjava z Resolucijo NPIA | Primerjava z zadnjo potrjeno invest. vrednostjo v LP ROAC |
| v EUR | v EUR | v EUR | v EUR | v EUR | v EUR | v % | v % |
| 1 | 2 | 3=1+2 | 4 | 5 | 6 | 7=4/5*100 | 8=4/6*100 |
projekti | 3.308.997 | 2.576.528 | 5.885.525 | 6.385.525 | | | | |
odkupi | 3.851.156 | 453.417 | 4.304.573 | 3.804.573 | | | | |
gradnja | 207.891 | 84.870.746 | 85.078.637 | 85.078.637 | | | | |
ostalo | 40.675 | 90.306 | 130.981 | 130.981 | | | | |
SKUPAJ | 7.408.719 | 87.990.997 | 95.399.716 | 95.399.716 | 56.997.556 | 77.137.554 | 167,4 | 123,7 |
V letnem planu razvoja in obnavljanja avtocest za leto 2008 je potrjena nova investicijska vrednost (95.036.000 EUR, stalne cene na dan 31.12.2006).
Tabela 2: Primerjava z IP
| investicijski program (1) | investicijska vrednost po stalnih cenah (nivo cen 31.12.2006) | investicijska vrednost v stalnih cenah IP | primerjava z IP |
stalne cene IP (avgust 2006) | stalne cene IP (nivo cen 31.12.2006) |
| v EUR | v EUR | v EUR | v EUR | v % |
| 1 | 2 | 3 | 4 | 5=4/1*100 |
projekti | 3.201.691 | 3.221.096 | 6.385.525 | 6.347.062 | 198,2 |
odkupi | 3.840.564 | 3.863.839 | 3.804.573 | 3.781.656 | 98,5 |
gradnja | 66.326.980 | 66.728.922 | 85.078.637 | 84.566.166 | 127,5 |
ostalo | 3.026.538 | 3.044.881 | 130.981 | 130.192 | 4,3 |
SKUPAJ | 76.395.773 | 76.858.738 | 95.399.716 | 94.825.076 | 124,1 |
(1) Investicijski program sklep MzP št. 012-3/2006/38-0032073, datum potrditve, 15.11.2006
Tabela 3: PREGLED FINANČNE REALIZACIJE (v EUR)
| plan 2007 | realizacija 2007 | % realizacije v 2007 | investicijska vrednost po tekočih cenah, ocenjeno 31.12.2007 | realizacija od začetka do konca 31.12.2007 | % realizacije |
| v EUR | v EUR | v % | v EUR | v EUR | v % |
| 1 | 2 | 3=2/1*100 | 4 | 5 | 6=5/4*100 |
projekti | 417.293 | 345.989 | 82,9 | 5.885.525 | 3.308.997 | 56,2 |
odkupi | 3.525.872 | 3.798.487 | 107,7 | 4.304.573 | 3.851.156 | 89,5 |
gradnja | 4.930.466 | 207.891 | 4,2 | 85.078.637 | 207.891 | 0,2 |
ostalo | 417.293 | 32.690 | 7,8 | 130.981 | 40.675 | 31,1 |
SKUPAJ | 9.290.924 | 4.385.057 | 47,2 | 95.399.716 | 7.408.719 | 7,8 |
Slika: PLAN IN REALIZACIJA V LETU 2007

2.6. ODSEKI, KI SO BILI PREDANI PROMETU V LETIH OD 1994 DO 2006 NA KATERIH SO SE V LETU 2007 IZVAJALA ZAKLJUČNA DELA
POMURSKI KRAK
(I.A2.4) LENART – BELTINCI; Vučja vas – Beltinci z R353, dolžina 14,6 km
Izvajali so se monitoringi po dokončni gradnji. Višja realizacija je posledica zamika pričetka gradnje ACB Murska Sobota, katerega vzrok je usklajevanje projektne dokumentacije v minulih letih. Zato so bila dela, planirana v letu 2006, izvedena v letu 2007.
ŠTAJERSKI KRAK
(I.B1) PESNICA – ŠENTILJ; dolžina 9,5 km
Neplanirana negativna realizacija je posledica odprodaje nepremičnine.
(I.B2.3) PESNICA – SLIVNICA; Ptujska cesta – Slivnica, dolžina 4,1 km
V letu 2007 je bila podpisana in realizirana pogodba za izdelavo PZR za AC bazo Maribor.
(I.B2.4) PESNICA – SLIVNICA; Nova Zrkovska c. od km 0,0 do km 0,87, dolžina 0,87 km
Izdelana je bila ocena obremenitve s hrupom s predlogom protihrupne zaščite.
(I.B2.6) PESNICA – SLIVNICA; HC 2B, dolžina 2,4 km
V letu 2007 so potekali odkupi po dokončni odmeri.
(I.B3) FRAM – SLIVNICA - BDC; dolžina 7,0 km
V letu 2007 so bila realizirana zaključna dela nadhoda nad avtocesto za pešce in kolesarje. Vršili so se odkupi nepremičnin po dokončni odmeri.
(I.B4) HOČE – ARJA VAS; dolžina 47,0 km
Neplanirana negativna realizacija je posledica pobota po ZPPSL.
(I.B4.1) HOČE – ARJA VAS; Priključek Lopata, dolžina 3,1 km
V letu 2007 so bila realizirana vsa dela iz Letnega plana. Višja realizacija je posledica sofinanciranja raziskav za nadomestni vodni vir, ki jo zaradi sofinancerja ni bilo mogoče planirati.
(I.B4.2) HOČE – ARJA VAS; Priključek Ljubečna
V letu 2007 so se izvajala zaključna ureditvena dela ter vršili so se posamezni dodatni odkupi zemljišč. Višja realizacije je posledica dejansko obračunanih del na področju gradnje.
(I.B5) ARJA VAS – VRANSKO; dolžina 20,9 km
(I.B6.1) VRANSKO – BLAGOVICA; Vransko – Trojane, dolžine 8,6 km
V letu 2007 se je vršila dokončna odmera zemljišč. Višja realizacija je posledica večjega odkupa zemljišč po dokončni pravno premoženjski ureditvi.
(I.B6.2) VRANSKO – BLAGOVICA; Trojane - Blagovica, dolžine 8,2 km
V letu 2007 so se izvajale dostopne poti ter zaključna dela. Nižja realizacije je posledica še nedokončanih obračunov za predor Trojane.
(I.B7.1) BLAGOVICA – ŠENTJAKOB; Blagovica – Lukovica, dolžina 6,0 km
V letu 2007 so se izvajala naslednja dela: gradnja trase AC, nadgradnja ABC sistema na cestninskih postajah Lukovica in Blagovica, ureditev G1-10 ter ureditev vodovoda Lukovica – Prevoje. Finančna realizacija je nižja od planirane zaradi nezaključenih del na nadgradnji ABC.
(I.B7.2) BLAGOVICA – ŠENTJAKOB; Lukovica – Krtina, dolžina 6,2 km
V letu 2007 so se izvajala zaključna dela na trasi II. etape. V letu 2007 so bila plačana zaključna dela na deviaciji v Študi.
(I.B7.3) BLAGOVICA – ŠENTJAKOB; Krtina – Šentjakob, dolžina 8,1 km
V letu 2007 so se izvajala zaključna dela na trasi I. etape ter dokončne odmere. Višja realizacija je posledica plačanih sprememb in dopolnitev projektne dokumentacije.
(I.B8) ZADOBROVA – TOMAČEVO; dolžina 4,3 km
V letu 2007 je potekala dokončna zemljiško knjižna ureditev, pregled ob izteku garancijske dobe ter urejanje PID in arhiviranje. Nižja realizacija od planirane je posledica manjše porabe pri odkupih zemljišč po dokončni odmeri.
(I.B9) ŠENTJAKOB – MALENCE; dolžina 10,7 km
V letu 2007 je potekala dokončna zemljiško knjižna ureditev, urejanje PID in arhiviranje ter pridobivanje uporabnih dovoljenj. Višja realizacija je posledica odkupov zemljišč po dokončni odmeri.
PRIMORSKI KRAK
(I.C2) ČEBULOVICA – DIVAČA Z RAZCEPOM DIVAČA; dolžina 5,1 km
V letu 2007 se je vršila ureditev dokončnih pravno-premoženjskih razmerij ter izvedeni so bili protokoli o prenosu elektro energetskih naprav upravljavcu. Višja realizacija je posledica odkupa zemljišč po dokončni odmeri.
(I.C3) DIVAČA – DANE; dolžina 8,4 km
V letu 2007 se je vršila ureditev dokončnih pravno premoženjskih razmerij, vršili so se pregledi objektov pred iztekom garancijske dobe, izdana so bila potrdila o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe ter izvedeni so bili protokoli o prenosu elektro energetskih naprav upravljavcu. Višja realizacija je posledica odkupa zemljišč po dokončni odmeri.
(I.C4) DANE – FERNETIČI; dolžina 3,8 km
V letu 2007 se je vršila ureditev dokončnih pravno premoženjskih razmerij, vršili so se pregledi objektov pred iztekom garancijske dobe, izdana so bila potrdila o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe ter izvedeni so bili protokoli o prenosu elektro energetskih naprav upravljavcu. Višja realizacija je posledica dokončanih razlastitvenih postopkov.
(I.C5) DIVAČA – KOZINA; dolžina 6,7 km
V letu 2007 so se vršile ureditve dokončnih pravno premoženjskih razmerij, vršili so se pregledi objektov pred iztekom garancijske dobe, izdana so bila potrdila o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe. Višja realizacija je posledica odkupa zemljišč po dokončni odmeri.
(I.C6.1) KOZINA – KLANEC; Od km 6,7 do km 7,5; dolžina 0,8 km
V letu 2007 se je vršila ureditev dokončnih pravno premoženjskih razmerij, vršili so se pregledi objektov pred iztekom garancijske dobe, izdana so bila potrdila o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe ter izvedeni so bili protokoli o prenosu elektro energetskih naprav upravljavcu. Višja realizacija je posledica odkupa zemljišč po dokončni odmeri.
(I.C7.1) KLANEC - ANKARAN; Klanec - Socerb; dolžina 4,4 km
V letu 2007 so se vršili pregledi objektov pred iztekom garancijske dobe, izdana so bila potrdila o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe ter izvedeni so bili protokoli o prenosu elektro energetskih naprav upravljavcu. Nižja realizacija je posledica odbitka pri končnem obračunu zaradi nekvalitetno izvedenih del pri elektrostrojni opremi predora Kastelec.
(I.C7.2) KLANEC - ANKARAN; Socerb – Srmin; dolžina 10,5 km
V letu 2007 se je vršila ureditev dokončnih pravno premoženjskih razmerij, vršili so se pregledi objektov pred iztekom garancijske dobe, izdana so bila potrdila o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe ter izvedeni so bili protokoli o prenosu elektro energetskih naprav upravljavcu. Nižja realizacija je posledica še nedokončanih razlastitvenih postopkov.
(I.C8) SRMIN - ŠKOFIJE; dolžina 2,4 km
V letu 2007 se je vršila ureditev dokončnih pravno premoženjskih razmerij, vršili so se pregledi objektov pred iztekom garancijske dobe, izdana so bila potrdila o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe ter izvedeni so bili protokoli o prenosu elektro energetskih naprav upravljavcu. Nižja realizacija je posledica še nedokončanih razlastitvenih postopkov.
VIPAVSKI KRAK
(I.D1.3) RAZDRTO – VIPAVA; Vipava – Podnanos, dolžina 3,8 km
V letu 2007 so bili izvedeni monitoringi po končani gradnji. V letu 2007 se niso izvajale gradbene aktivnosti.
(I.D2) VIPAVA – SELO; dolžina 11,5 km
V letu 2007 se je vršila ureditev dokončnih pravno premoženjskih razmerij, vršil se je pregled izvedenih del na trasi pred iztekom garancijske dobe ter izdano je bilo potrdilo o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe za traso. Nižja realizacija je posledica še nedokončanih razlastitvenih postopkov.
(I.D3) SELO – ŠEMPETER; dolžina 11,8 km
V letu 2007 se je vršila ureditev dokončnih pravno premoženjskih razmerij, vršil se je pregled izvedenih del na trasi pred iztekom garancijske dobe ter izdano je bilo potrdilo o izpolnitvi vseh pogodbenih obveznosti ob izteku garancijske dobe za traso. Nižja realizacija je posledica manjšega odkupa zemljišč po dokončni odmeri.
GORENJSKI KRAK
(I.E3) PODTABOR – NAKLO, dolžina 4,3 km
V letu 2007 je potekala dokončna zemljiško knjižna ureditev, urejanje PID in arhiviranje ter pridobivanje uporabnih dovoljenj. Višja realizacija je posledica odkupov zemljišč po dokončni odmeri.
(I.E4) NAKLO – KRANJ (vzhod); dolžina 8,7 km
V letu 2007 je potekala dokončna zemljiško knjižna ureditev, urejanje PID in arhiviranje ter pridobivanje uporabnih dovoljenj. Nižja realizacije je posledica manjše porabe pri predvideni izgradnji priključka Naklo.
DOLENJSKI KRAK
(I.F2) VIŠNJA GORA – BIČ; dolžina 11,2 km
V letu 2007 se je izvajala dokončna ureditev premoženjsko pravnih zadev. Nižja realizacija je posledica nedokončanega postopka razlastitve ter nepridobljenih zemljišč.
(I.F3.1) BIČ – HRASTJE; Bič – Korenitka, dolžina 4,8 km
V letu 2007 se je izvedlo dodatno delo in monitoringi v času obratovanja. Nižja realizacije je posledica kasnitve izvedbe sanacije Bič – Žužemberk.
(I.F3.2) BIČ – HRASTJE; Korenitka - Pluska, dolžina 2,7 km
V letu 2007 se je izvajal monitoring v času obratovanja, dokončna odmera zemljišč in dokončni obračun pogodbe za projektiranje. Nižja realizacija je posledica prenosa dokončanja dokončne odmere.
(I.F4.1) HRASTJE - KRONOVO; Hrastje - Lešnica, dolžina 7,8 km
V letu 2007 so se izvajala dela na deviacijah , odpravljale ugotovljene pomanjkljivosti ter sanirali udori ob zadrževalnih bazenih. Izvedena je bila rekonstrukcija Ljubljanske ceste. Nižja realizacija je posledica nedokončanih del na deviacijah javnih poti ter neizvedene novogradnje dela Ljubljanske ceste. Izvedba križišča na Šmarješki cesti v Mačkovcu se je prenesla v leto 2008.
(I.F5) KRONOVO – SMEDNIK, dolžina 9,2 km
V letu 2007 se je na območju Dobruška vas izvedla sprememba trokrakega križišča v štirikrako križišče. Prav tako so se izvajala dela na paralelni vzdrževalni cesti ter dela na pasivni protihrupni ograji. Nižja realizacija je posledica poznega sprejetja občinskega lokacijskega načrta ter prenos dokončanja del v leto 2008.
(I.F6) SMEDNIK – KRŠKA VAS, dolžina 17,6 km
V letu 2007 se je izvedla pasivna protihrupna zaščita, delno dokončna zemljiška odmera, pridobljeno je bilo uporabno dovoljenje. Nižja realizacija je posledica nedokončane ureditve premoženjsko pravnih zadev.
(I.F7) KRŠKA VAS - OBREŽJE, dolžina 12,3 km
V letu 2007 se je izvajala dokončna zemljiško knjižna ureditev in monitoringi v času obratovanja. Nižja realizacija je posledica kasnitve oddaje del za izvedbo sanacije regionalne ceste ter še nesklenjenega aneksa za izvedbo dodatnih del.
PODRAVSKI KRAK
(I.G2.2) SL. BISTRICA – HAJDINA; Rekonstrukcija od priključka Sl. Bistrica do obvoznice Pragersko, dolžina 3,5 km
Zaradi dolgotrajnih postopkov odkupov nepremičnin po dokončni odmeri, planirana dela niso bila realizirana.
(I.G2.3) SL. BISTRICA – HAJDINA; Obvoznica Pragersko, dolžina 5,3 km
Nižja realizacije je posledica dolgotrajnih postopkov odkupov po dokončni odmeri.
(I.G3.5) HAJDINA – ORMOŽ; Obvoznica Ormož, dolžina 3,8 km
V letu 2007 je potekal odkup nepremičnin po dokončni odmeri.
2.7. ODSEKI, ZGRAJENI PRED LETOM 1994, NA KATERIH SO SE V LETU 2007 IZVAJALA ZAKLJUČNA DELA
Koseze – Kozarje
Višja realizacija je posledica več izvedenih del pri dokončni ureditvi premoženjsko pravnih zadev.
Kozarje - Malence
Planirana realizacija ni dosežena zaradi neizvedenih del pri dokončni ureditvi premoženjsko pravnih zadev.
Hrušica – Vrba
Višja realizacija je posledica več izvedenih del pri dokončni ureditvi premoženjsko pravnih zadev.
Predor Karavanke (Plato Karavanke)
Planirana realizacija ni dosežena zaradi manj del pri dokončni ureditvi premoženjsko pravnih zadev.
Kranj vzhod – Šentvid (Ljubljana – Kranj)
Planirana realizacija ni dosežena zaradi manj del pri dokončni ureditvi premoženjsko pravnih zadev.
Razdrto – Čebulovica
Nižja realizacija je posledica še neodkupljenih zemljišč po dokončni odmeri.
Šempeter – Vrtojba
Nižja realizacija je posledica še neodkupljenih zemljišč po dokončni odmeri.
Šmarje Sap – Višnja Gora
Višja realizacija je posledica poplačila del za protihrupne ograje.
Za vsa zaključna dela na avtocestnih odsekih, zgrajenih pred letom 1994 je bilo v LP ROAC planirano 9.180 EUR, realizirano pa 262.082 kar predstavlja 2855% realizacije plana.
2.8. VADBENI POLIGON NA IGU
Na podlagi sklepa Vlade Republike Slovenije o podpori projektu zagotavljanja reševanja v avtocestnih predorih je bil v letu 1997 med Ministrstvom za promet, Ministrstvom za obrambo in DARS d.d. sklenjen sporazum. Za uspešno uveljavitev nalog reševanja v predorih je poleg nabave specialnih vozil potrebno zgraditi vadbeni predor v izobraževalnem centru za zaščito in reševanje na Igu. V te namene je bilo v letu 2007 planirano 125.188 EUR. Zaradi nesklenjenega dogovora med Ministrstvom za promet, Ministrstvom za obrambo in DARS d.d. ni bilo realizacije v letu 2007.
2.9. MMP DRAGONJA
Za izgradnjo MMP Dragonja je bilo predvideno 1.251.878 EUR, ki naj bi jih DARS d.d. sofinanciral pri izgradnji MMP Dragonja. V letu 2007 je bilo realizirano 1.194.133 EUR kar predstavlja 95% realizacije plana. Nižja realizacija je posledica dejansko podpisane nižje vrednosti sofinancerskega sporazuma z MJU.
2.10. OBVOZNA CESTA DRAGONJA
V letu 2007 se na obvozni cesti mimo Dragonja niso izvajala nobena gradbena dela. Izpad realizacije je posledica aktivnosti, katere vodi MJU in sicer zaradi kasnitve potrditve dopolnitve INVP, zaradi česar je prišlo do kasnitve del za projektiranje faze PGD/PZI/PZR, ter zaradi kasnitve pridobitve izvajalca za izvedbo parcelacije, cenitev in odkupov.
2.11. KONTROLA IN POTRJEVANJE KVALITETE
V letu 2007 se je izvajala kontrola kvalitete del na navezovalnih in priključnih cestah ter strokovno-svetovalne storitve. V te namene je bilo planirano 271.240 EUR, realizirano pa 240.260 EUR.
2.12. IZVAJANJE REVIZIJ PROJEKTNO-TEHNIČNE DOKUMENTACIJE
Za izvajanje nalog revizij projektno-tehnične dokumentacije je bilo v letu 2007 planirano 629.999 EUR. Realizacija v letu 2007 znaša 938.355 EUR, kar predstavlja 149% planirane vrednosti. V letu 2007 so bile uspešno izvedene revizije projektne dokumentacije: Zahodna obvoznica Maribor, AC Sp. Senarska – Cogetinci, AC Beltinci – Lendava, AC Vrba – Peračica, MMP Gruškovje, Maribor – Lenart (nadvoz), predor Markovec, AC priključek Podtabor na AC Brezje – Podtabor, AC priključek Naklo na AC Naklo Kranj zahod, predor Vodole in AC Lendava – Pince.
2.13. USKLAJEVANJE ZAGOTAVLJANJA VARNOSTI IN ZDRAVJA PRI DELU
V skladu z Uredbo o zagotavljanju varnosti in zdravja pri delu je v letu 2007 koordinator v fazi izvajanja del usklajeval izvajanje temeljnih načel varnosti in zdravja pri delu. Za navedena dela je bilo v letu 2007 planirano 292.105 EUR, realizirano pa 210.685 EUR.
2.14. CENTER ZA NADZOR IN VODENJE PROMETA IN CESTNINSKI CENTER
V letu 2007 je bilo za ureditev centra za nadzor in vodenje prometa v Dragomlju predvideno 1.669.170 EUR, realizirano pa 307.968 EUR, kar predstavlja 18% planirane vrednosti. Izvajalo so se dela na področju pridobivanja tehnične in investicijske dokumentacije. Nižja realizacija je posledica težav pri pridobivanju gradbenega dovoljenja.
3. RAZVOJ NAVEZOVALNIH CEST V OKVIRU AVTOCESTNEGA PROGRAMA
V okviru Nacionalnega programa izgradnje avtocest se je v letu 2007 nadaljevala izgradnja nekaterih navezovalnih cest, ki omogočajo boljše navezovanje širših urbanih območij na V. in X. koridor.

(I.1.4) ZAHODNA OBVOZNICA MARIBOR: Proletarskih brigad – Streliška, dolžina 1,3 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 so se izvajala zemeljska dela, prestavitve komunalnih vodov ter izvedba mostu čez Pekerski potok. Vzporedno z gradnjo so se izvajala reševalna arheološka izkopavanja, ki pogojujejo napredovanje gradbenih del.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija od predvidene je posledica dodatnih reševalnih arheoloških izkopavanj.
(I.3.1) ŽELODNIK – VODICE: Želodnik – Mengeš z obvoznico
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 je potekala izdelava PGD, PZI, PZR projektov. Prav tako je potekal prenos lege gradbene parcele na teren, izdelava PIID-a in investicijskega programa, priprava razpisa za gradnjo obvoznice Mengeš in izvedba razpisov za odkupe zemljišč in objektov ter odkupovanje zemljišč.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija od predvidene je posledica neizdanih parcelacijskih odločb, ki so osnova za odkupe zemljišč. Lastniki zemljišč zaradi nezadovoljstva z odškodnino za zemljišča ne podpisujejo pogodb.
(I.3.2) ŽELODNIK – VODICE: Mengeš - Žeje
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 je potekala izdelava PGD, PZI, PZR projektov. Prav tako je potekal prenos lege gradbene parcele na teren, izdelava PIID-a in investicijskega programa, priprava razpisa za gradnjo obvoznice Moste in izvedba razpisov za odkupe zemljišč in objektov ter odkupovanje zemljišč.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija od predvidene je posledica neizdanih parcelacijskih odločb, ki so osnova za odkupe zemljišč.
(I.3.3) ŽELODNIK – VODICE: Žeje - Vodice
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 je potekala izdelava PGD, PZI, PZR projektov.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija od predvidene je posledica neizvršenega prenosa lege parcelacije na teren.
V letu 2007 se je izvajala dokončna premoženjsko-pravna ureditev po končani gradnji na naslednjih odsekih navezovalnih cest:
(I.1.1) ZAHODNA OBVOZNICA MARIBORA: Levi breg: Fontana – Turnerjeva ulica; dolžina 0,80 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 so se vršili odkupi po dokončni odmeri.
Realizacija v primerjavi z LP ROAC:
Planirana vrednost ni bila realizirana zaradi dolgotrajnih postopkov odkupov.
(I.1.2) ZAHODNA OBVOZNICA MARIBORA: Koroški most – Erjavčeva ulica, dolžina 2,2 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 so se vršili odkupi po dokončni odmeri.
Realizacija v primerjavi z LP ROAC:
Planirana vrednost ni bila realizirana zaradi dolgotrajnih postopkov odkupov.
(I.1.3) ZAHODNA OBVOZNICA MARIBOR: Erjavčeva ulica – Proletarskih brigad, dolžina 0,96 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 so se vršili odkupi po dokončni odmeri.
Realizacija v primerjavi z LP ROAC:
Odkupi se zaradi dolgotrajnih postopkov niso vršili s predvideno dinamiko.
(I.2.1) SEVERNA MAGISTRALA CELJE: Rekonstrukcija Mariborske ceste, dolžina 2,2 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 so se vršili posamezni dodatni odkupi zemljišč.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija je posledica še nedokončanih del na dostopnosti do objektov.
(I.4.1) KOPER – ŠMARJE – DRAGONJA: Šmarje – Dragonja: dograditev 3. pasu, dolžina 3,0 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 so se vršili posamezni odkupi zemljišč po dokončni pravno premoženjski ureditvi.
Realizacija v primerjavi z LP ROAC:
Višja realizacija je posledica večjega odkupa zemljišč po dokončni odmeri.
(I.4.2) KOPER – ŠMARJE – DRAGONJA: križišče Slavček – križišče Tomos, dolžina 1,0 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 se na odseku niso izvajale nobene aktivnosti.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija je posledica še neodkupljenih zemljišč po dokončni odmeri.
(I.5.1) OBVOZNICA NOVO MESTO: Muhaber – Bučna vas, dolžina 0,8 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 so se urejala premoženjsko pravne zadeve po dokončni odmeri zemljišč ter dokončni obračun izvršenih del.
Realizacija v primerjavi z LP ROAC:
Nižja realizacija je posledica nedokončanih postopkov urejanja premoženjsko pravnih zadev po dokončni odmeri zemljišč.
(I.5.2) OBVOZNICA NOVO MESTO: Bučna vas – Ločna, dolžina 2,0 km
Aktivnosti, ki so potekale v letu 2007:
V letu 2007 so se urejala premoženjsko pravne zadeve po dokončni odmeri zemljišč ter dokončni obračun izvršenih del.
Realizacija v primerjavi z LP ROAC:
Višja realizacija je posledica pospešenega postopka premoženjsko pravnih zadev po dokončni odmeri zemljišč.
4. OBNAVLJANJE AVTOCEST
V letu 2007 se je nadaljevalo z intenzivnim obnavljanjem vozišč in objektov najstarejših avtocestnih odsekov, hkrati pa so se izvajale naložbe na celotnem avtocestnem omrežju. Pregled po posameznih skupinah del je razviden iz preglednice.
Vrsta nalog | Plan | Realizacija | finančna realizacija
% |
Investicijsko obnavljanje vozišč | 17.310.001 | 20.036.573 | 116 |
Investicijsko obnavljanje premostitvenih in drugih objektov | 10.490.000 | 7.584.833 | 72 |
Investicijske naložbe v vozišča in objekte | 3.150.000 | 720.644 | 23 |
Investicijske naložbe v opremo obstoječega avtocestnega omrežja | 5.970.000 | 4.876.133 | 82 |
Obnove in naložbe v varovanje okolja | 5.780.000 | 5.624372 | 97 |
Elementar | 170.000 | 0 | 0 |
Predhodna dela pri obnavljanju avtocest | 2.500.000 | 1.522.970 | 61 |
Skupaj | 45.370.001 | 40.365.525 | 89 |
V letu 2007 se je v okviru obnavljanja avtocest nadaljevalo z intenzivno obnovo dotrajanih odsekov AC in premostitvenih objektov in izvajalo naložbe v obstoječe AC omrežje in sicer:
4.1. INVESTICIJSKO OBNAVLJANJE VOZIŠČ
Zaradi potreb izkazanih pri izvedbi spomladanskih sezonskih pregledov in na osnovi pridobljene projektne dokumentacije ter nerealiziranih nekaterih drugih del ter predvsem zaradi upoštevanja ojačitev voziščnih konstrukcij in vgrajevanja varnostnih ograj višjega standarda so se obnovitvena dela vozišč izvedla v fizično in finančno večjem obsegu od predvidenega in sicer tako, da se je izvedla:
- obnova vozišča na gorenjskem kraku: na odseku AC Hrušica-Lipce (priključek Hrušica in priključek Lipce) in na odseku AC Kranj Z – Kranj V,
- obnova vozišča na primorskem kraku: na odsekih AC Brezovica – Vrhnika, AC Razdrto – Senožeče (Goli vrh – Čebulovica),
- obnova vozišča na štajerskem kraku: na odsekih AC Fram – Slovenska Bistrica, AC Celje – Arja vas, AC Slivnica - Hoče, HC Pesnica – Maribor, HC Maribor - Tezno in na priključku Meljska cesta
- obnova vozišč na dolenjskem kraku na odsekih AC Šmarje Sap – Grosuplje in AC Grosuplje – Ivančna Gorica
- obnova vozišča ljubljanskega avtocestnega obroča na AC odsekih Lj. (Zaloška – Litijska - Malence), in Lj. (Dolenjska – Barjanska - Vič),
- manjše preplastitve vozišč na celotnem AC omrežju.
Skupna dolžina obnovljenih voznih, prehitevalnih in pasov za počasni promet znaša 32.55 km dvopasovnih AC. V dolžini obnovljenih vozišč niso zajeta manjša dela, ki se ne morejo uvrstiti v kazalnik »KM dvopasovne AC«.
4.2. INVESTICIJSKO OBNAVLJANJE PREMOSTITVENIH IN DRUGIH OBJEKTOV
Izvedba obnov objektov je bila nižja od planirane. Glavni razlog za realizacijo, nižjo od planirane je nerealizirana sanacija in razširitev mosta čez Ljubljanico na priključku Vrhnika (nepridobljena zemljišča in dovoljenja) in nerealizirana sanacija nadvoza na priključku Fram. Skupna dolžina treh obnovljenih objektov znaša 866m, dilatacije pa so bile zamenjane na treh objektih.
Izvedla so se naslednja večja dela:
- izvedba sanacije desnega viadukta Verd in izgradnja PH ograje (upoštevano pri naložbah v varovanje okolja),
- obnova nadvoza na priključku Vrhnika,
- izvedba II. faza sanacije talnega oboka v predoru Karavank,
- zamenjava dilatacije na podvozu Mala stara vas, viaduktu Dramlje in na viaduktu Škedenj (grapa),
- zamenjava dotrajanih varovalnih ograj in ureditev brežin na več AC odsekih.
4.3. INVESTICIJSKE NALOŽBE V VOZIŠČA IN OBJEKTE
Na postavki investicijskih naložb v vozišča in objekte je bilo realizirano le 23 odstotkov planirane realizacije. Glavni razlog za nižjo realizacijo je da se niso pričela dela za izgradnjo izpostave ACB Postojna v Logatcu. V okviru investicijskih naložb je bila izvedena rekonstrukcija in dograditev malih garaž in izgradnja novih velikih garaž v ACB Slovenske Konjice. Skupna površina obnovljenih in dograjenih objektov znaša 866 m2.
4.4. INVESTICIJSKE NALOŽBE V OPREMO OBSTOJEČEGA AVTOCESTNEGA OMREŽJA
V okviru naložb v opremo obstoječega AC omrežja so bila izvedena naslednja večja dela:
- razsvetljava razcepov Malence in počivališča Tepanje,
- sanacija sevalnega kabla in radijskih naprav ter izvedba optičnega razvoda v predoru Karavanke
- investicijsko vzdrževanje UPS naprav in DEA,
- rušenje in ureditev CP Hoče,
- zapiranje intervencijskih in BVO prehodov,
- obnova in posodobitev razsvetljave in prometne opreme v pokritem vkopu Maribor ter pričetek posodobitve elektro strojnih naprav v predoru Tabor,
- izgradnja CVP na Višnjegorskem klancu in razcepu Kozarje, posodobitev povezav CVP ter nadgradnja in posodobitev CV informacijskega sistema
- realizacija sporazuma Conect in vzpostavitev projektne pisarne programa Tempo
- postavitev ohišij stacionarnih merilnikov hitrosti in montaža opozorilnih tabel za merjenje hitrosti
- sanacija sistema Klica v sili na ljubljanski J-obvoznici
- nadgradnja video sistemov na odprti trasi in na CP Dob in CP Kompolje
- dobava in vzpostavitev xWDM povezave
- obnova kabelske kanalizacije in nadgradnja optičnega omrežja na počivališču Voklo
- izvedba barvnega aero snemanja in izdelava digitalnih ortofoto načrtov
- zamenjava kažipotne signalizacije in uskladitev z elaboratom vodenja na Gorenjski AC.
Realizacija je manjša od predvidene predvsem zato, ker se zaradi pritožbe na javni razpis niso pričela dela na nadgradnji elektrostrojnih varnostnih naprav v predorih Pletovarje in Golo rebro.
4.5. OBNOVE IN NALOŽBE V VAROVANJE OKOLJA
V okviru postavke obnov in naložb v varovanje okolja so bila izvedena naslednja večja dela:
- izgradnja PHO Kozarje V. in VI.,
- zamenjava protihrupne ograje na AC odseku LJ (Dolenjska – Barjanska),
- izgradnja PHO na AC odseku Pesnica – Maribor (leva stran),
- izvedba aktivne protihrupne zaščite na HC Maribor – Tezno,
- izgradnja aktivne in pasivne protihrupne zaščite na AC odseku Hrušica – Lipce (Verdenikova pri Jesenicah).
Realizacija obnov in naložb v varovanje okolja je bila v okviru planirane. Skupna dolžina zgrajenih ali zamenjanih protihrupnih ograj različnih višin znaša 4.930 m.
4.6. PREDHODNA DELA PRI OBNAVLJANJU AVTOCEST
Na postavki predhodna dela pri obnavljanju avtocest je zajeta priprava obsežne projektno-tehnične in investicijske dokumentacije in izvajanje potrebnih pregledov in monitoringov. Realizacija, dosežena na tej postavki je bila 61 odstotna.
5. NOV ELEKTRONSKI CESTNINSKI SISTEM
Planirana vrednost v letu 2007 je bila določena na podlagi korakov uvedbe elektronskega sistema cestninjenja v prostem prometnem toku po akcijskem načrtu iz junija 2006. Predvsem v prvi polovici leta 2007 je DARS, d.d., izvršil določene pripravljalne aktivnosti v tej smeri, skladno z dogovorom med Ministrstvom za promet in DARS, d.d. pa je bil v letu 2007 financiran tudi polovični delež pilotnega testiranja elektronskega cestninjenja v prostem prometnem toku po sistemu GNSS/CN.
Z novim akcijskim načrtom, ki ga je Vlada Republike Slovenije sprejela julija 2007 pa so bila postavljena nova izhodišča za načrtovanje in vzpostavitev elektronskega sistema cestninjenja, s čimer se je spremenil tudi finančni del izvedbe projekta novega cestninskega sistema.
V LP ROAC 2007 je bilo za te namene planirano 7.368.386 EUR, realizirano pa 403.344 EUR.
6. SISTEMI ZA NADZOR IN VODENJE PROMETA
V letu 2007 so se izvajala dela na sistemu nadzora in vodenja prometa na odseku AC Koseze – Šentvid – Ljubljana. Na predoru Šentvid, zaradi nerealiziranih gradbenih del, ni bilo možno dokončati del na sitemu nadzora in vodenja prometa.
V LP ROAC 2007 je bilo za te namene planirano 6.948.385 EUR, realizirano pa 6.336.192 kar predstavlja 91% realizacijo.
7. NADOMESTILO ZA OPRAVLJANJE NAROČILA
Za izvajanje naročila, ki ga DARS d.d. opravlja po pogodbi o izvajanju naročila ter v skladu s 4. točko in podtočko 4.1.5. te pogodbe ima DARS d.d. pravico do akontacije nadomestila v višini 5,49% od vrednosti vseh del, ki jih določa vsakokratni Letni plan razvoja in obnavljanja avtocest.
Akontacija nadomestilo za izvajanje naročila je v letu 2007 znašala 25.041.331 EUR (brez DDV).
Dokončni obračun nadomestila za opravljanje naročila bo izveden po pridobljenem revizorskem mnenju k računovodskim izkazom DARS d.d. za leto 2007.
8. STROŠKI FINANCIRANJA
Stroški financiranja v letu 2007 so znašali 32.503.527 EUR, kar predstavlja 105% planirane realizacije. Razlogi za odstopanja realizacije stroškov financiranja od planiranih v letu 2007 so naslednji:
· večji stroški obresti od planiranih
· kasnejše odprtje nekaterih avtocestnih odsekov (Šentvid – Koseze) od planiranega datuma.
9. VIRI SREDSTEV ZA FINANCIRANJE LP ROAC 2007
9.1. VIRI SREDSTEV ZA GRADITEV AVTOCEST
Financiranje gradnje in obnavljanja avtocest se je v letu 2007 odvijalo na podlagi zakona o zagotovitvi namenskih sredstev za graditev državnih cest, določenih v nacionalnem programu izgradnje avtocest v Republiki Sloveniji (Ur. List RS št. 57/98 in 18/02), Zakona o izvrševanju proračuna Republike Slovenije za leti 2006 in 2007 (Ur. List RS št. 116/05 in 103/06) ter na podlagi zakonov o soglasju in zakonov o poroštvu RS za kredite in izdane dolžniške vrednostne papirje, ki jih je najel DARS d.d. za potrebe izgradnje avtocest določenih v NPIA RS.
V letu 2007 je DARS iz proračuna RS prejel 13,04 mio EUR namenskih sredstev, 0,43 mio EUR je prejel iz sredstev ESSR ter črpal iz Kohezijskega sklada EU 14,08 mio EUR. Poleg tega je DARS v obliki refundacij davka na dodano vrednost v letu 2007 skupaj prejel 100,62 mio EUR. Skupaj je DARS d.d. iz proračuna torej prejel transfere v višini 128,17 mio EUR.
DARS d.d. je v letu 2007 izvedel odplačni prenos opreme in naprav koncesije v last DARS d.d., kar je pomenilo dodaten vir sredstev za financiranje gradnje avtocest, in sicer v višini 15,96 mio EUR.
DARS d.d. je v letu 2007 poleg črpanj kreditov po že obstoječih zadolžitvah realiziral novo zadolžitev za financiranje gradnje avtocest, in sicer:
- kredit pri Novi Ljubljanski banki v višini 245 milijonov EUR;
Poleg nalog iz LPRO 2007 je DARS d.d. skozi celotno leto aktivno upravljal z likvidnostjo na računu izgradnje. Tako je v letu 2007 z vezavo dnevnih likvidnostnih presežkov pridobil 0,18 mio EUR obresti, ki pomenijo dodatni vir za financiranje NPIA RS.
Za graditev posameznih avtocestnih odsekov v okviru uresničevanja Letnega plana razvoja in obnavljanja avtocest je bilo v letu 2007 zagotovljenih 794,66 mio EUR kar predstavlja 102,55% realizacijo planiranih sredstev.
9.2. VIRI SREDSTEV ZA SERVISIRANJE DOLGA
DARS d.d. je v letu 2007 obračunal in plačal koncesijsko dajatev, ki služi kot vir za plačilo obveznosti iz najetih kreditov in izdanih obveznic ter kot dodaten vir za graditev in obnavljanje avtocest.
Koncesijska dajatev se obračuna kot razlika med prihodki iz cestnine ter drugimi prihodki DARS d.d. in priznanimi stroški. Za leto 2007 je bila planirana koncesijska dajatev v višini 111,83 mio EUR, po nerevidiranih računovodskih izkazih DARS d.d. za leto 2007 pa je koncesijska dajatev znašala 122,64 mio EUR, kar predstavlja 109,67% planiranega zneska.
Dejanski likvidnostni prenos koncesijske dajatve je v letu 2007 znašal 101,73 mio EUR.
V preglednici so prikazani viri sredstev za financiranje LP ROAC 2007.
Viri sredstev | planirano | realizirano |  | odstotek realizacije | strukturni delež |
 | (v EUR) | (v EUR) |  |  |  |
1. Investicijski transferi – Namenska sredstva, sredstva ESSR | 13.228.096 | 13.471.572 |  | 101,84% | 1,70% |
2. Investicijski transferi – Kohezijski sklad | 15.965.477 | 14.084.360 |  | 88,22% | 1,77% |
3. Posojila – SKUPAJ | 554.733.720 | 546.780.633 |  | 98,57% | 68,81% |
EIB VII (Evropska investicijska banka) | 115.017.213 | 115.000.000 |  | 99,99% | 14,47% |
EIB VIII (Evropska investicijska banka) | 104.382.947 | 104.000.000 |  | 99,63% | 13,09% |
Autovie Venete S.p.A | 7.333.560 | 4.780.633 |  | 65,19% | 0,60% |
DEPFA BANK II | 78.000.000 | 78.000.000 |  | 100,00% | 9,82% |
NLB I | 225.000.000 | 245.000.000 |  | 108,89% | 30,83% |
zadolževanje refinanciranje ZDARS | 25.000.000 | 0 |  | 0,00% | 0,00% |
4. Koncesijska dajatev | 111.834.418 | 101.727.781 | * | 90,96% | 12,80% |
5. Drugi viri – sofinanciranje DARS, občin, program TEMPO, TEN - T, drugo | 1.877.817 | 2.022.471 |  | 107,70% | 0,25% |
6. Povračilo DDV | 77.284.266 | 100.616.188 |  | 130,19% | 12,66% |
7. Odkup sredstev | 0 | 15.961.717 |  | - | 2,01% |
SKUPAJ | 774.923.794 | 794.664.723 |  | 102,55% | 100,00% |
* Znesek predstavlja dejanski prenos sredstev iz transakcijskega računa podjetja DARS d.d. na transakcijski račun Republike Slovenije, sicer pa je obračunana koncesijska dajatev za leto 2007 znašala 122,64 mio EUR.
Poleg navedenih zadolžitev pa je DARS d.d. v sklopu upravljanja z dolgom sklenil pri UNICREDIT BANKI SLOVENIJA d.d. tri posle z namenom zavarovanja obrestnih tveganj, s čimer je zmanjšal izpostavljenost portfelja zadolženosti na gibanja obrestnih mer na trgu.
10. POVZETEK FAKTURIRANE REALIZACIJE V LETU 2007
V nadaljevanju je podan tabelarični prikaz fakturirane realizacije v letu 2007 po postavkah s področja programa graditve avtocest za leto 2007.

11. PREGLED ZGRAJENIH AVTOCEST, HITRIH CEST, PRIKLJUČKOV IN NAVEZOVALNIH CEST V LETU 2007

Odseki MARIBOR – LENART, LENART – BELTINCI: Lenart – Spodnja Senarska in PESNICA – SLIVNICA: Pesnica – Zrkovska cesta niso bili predani prometu zaradi prilagoditve dokončanja in predaje odsekov v promet (kontinuiteta predaj prometu celotnega pomurskega kraka v letu 2008 po sklepu vlade RS).
ŠENTVID – KOSEZE
Odsek v letu 2007 ni bil predan prometu zaradi poznega sprejetja uredbe o državnem prostorskem načrtu za polni priključek na Celovško cesto in posledično oddaje del šele v novembru 2007, zaradi česar se je večina del premaknila v leto 2008.
ŠMARJE SAP – VIŠNJA GORA: Ploščad za BS Cikava
Ploščad za BS Cikava v letu 2007 ni bila predana prometu zaradi nepridobljenega zemljišča, zaradi česar ni bilo možno pridobiti gradbenega dovoljenja in uvesti izvajalca v delo.
SLIVNICA – GRUŠKOVJE: MMP Gruškovje – državna meja
Odsek v letu 2007 ni bil predan prometu zaradi problema pri odkupu zemljišča.
KLANEC – ANKARAN: Ploščad za BS Bertoki
Ploščad za BS Bertoki v letu 2007 ni bila predana prometu zaradi neizdanega gradbenega dovoljenja, ki je posledica težav pri pridobivanju zemljišč, zahtev MOP po pridobitvi »okoljevarstvenega soglasja« ter zaradi nerešenih vprašanj glede lokacije bencinskega servisa.
12. PREGLED PREDVIDENE PORABE PO RESOLUCIJI NPIA (Re NPIA RS) IN LP ROAC 2007 TER FAKTURIRANE REALIZACIJE V LETU 2007
13. PREGLED SKLENJENIH GRADBENIH POGODB IN ANEKSOV TER NJIHOVA REALIZACIJA PO ODSEKIH V OBDOBJU 1994 – 31.12.2007

14. ZAKLJUČEK
V letu 2007 je potekalo intenzivno nadaljevanje gradnje avtocestnih odsekov na odsekih Pomurskega, Gorenjskega in Dolenjskega kraka.
Dinamika gradnje je bila prilagojena obsegu pogodbeno oddanih del in sprejetih obveznosti, velikosti in strukturi sedanjih in predvidenih prometnih obremenitev ter pridobljeni uredbi o državnem lokacijskem načrtu in stanju pri odkupih zemljišč.
Prometu sta bila predana odsek Peračica – Podtabor dolžine 2,4 km ter odsek Hajdina – Ptuj dolžine 2,3 km.
Skupaj je bilo v letu 2007 predanih prometu 4,7 km avtocest in drugih cest v okviru NPIA.
Za stroške graditve avtocest je bilo v letu 2007 planirano 734.177.755 EUR, realizirano pa je bilo 751.870.027 EUR, kar predstavlja 102% realizacijo Letnega plana razvoja in obnavljanja AC za leto 2007.
